-
- 発注元
- 国土交通省中国地方整備局鳥取河川国道事務所
- 工事箇所
- 鳥取県鳥取市上味野地内
- 現場代理人
- 井上 知仁
- TEL
- 0857-31-0111
- 工期
- 平成31年3月28日~令和2年8月31日
当工事のページをご覧頂き有難うございます。
日頃より公共工事にご理解を頂き、またご協力頂きまして誠にありがとうございます。

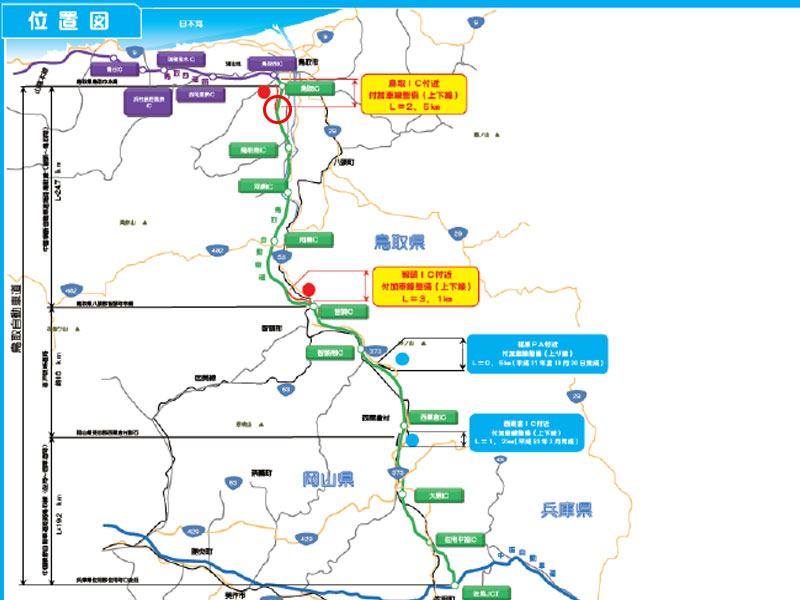

当工事は鳥取自動車道の付加車線整備事業の内、鳥取市上味野地内(鳥取南IC~鳥取IC)の斜面を掘削して付加車線スペースを確保する工事です。
工事内容 | ||||||||||||
---|---|---|---|---|---|---|---|---|---|---|---|---|
道路土工(掘削工、残土処理工) | 1式 | |||||||||||
法面工(植生工) | 1式 | |||||||||||
排水構造物工(地下排水工、排水工) | 1式 | |||||||||||
道路付属施設工(道路付属物工) | 1式 | |||||||||||
構造物撤去工(構造物取壊し工) | 1式 | |||||||||||
仮設工 | 1式 |
令和2年8月末の進捗状況 100%

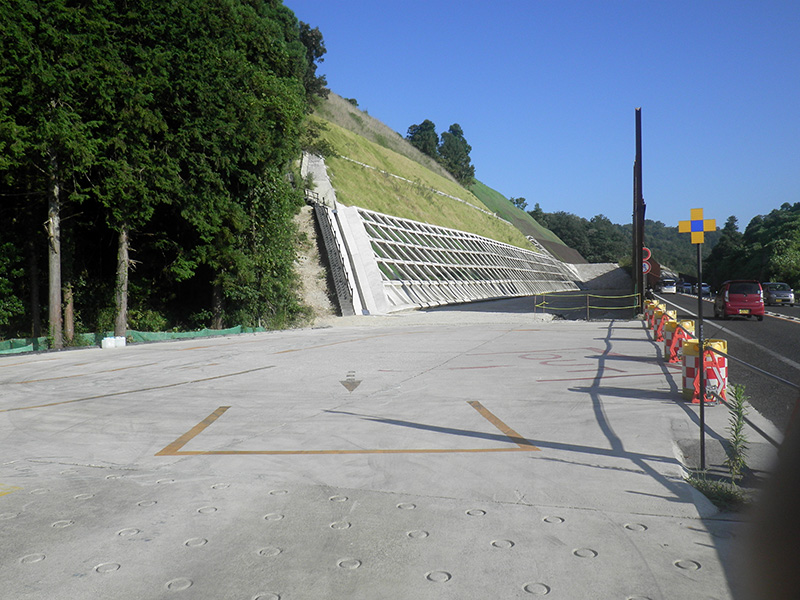

8月28日に完成検査を受検し無事に工事が完成しました。工事中は地域の皆様、鳥取自動車道ご利用の皆様にはご迷惑をお掛けし、またご協力頂きまして誠にありがとうございました。今後とも事業のご理解とご協力を引き続きお願い致します。
当工事のページをご覧頂き有難うございます。
当工事は鳥取自動車道の付加車線整備事業の内、鳥取市上味野地内(鳥取南IC~鳥取IC)の斜面を掘削して付加車線スペースを確保する工事です。工事期間中は地域の皆様、道路利用者の皆様に配慮し、安全を最優先で工事を進めてまいります。工事内容 道路土工(掘削工、残土処理工) 1式 法面工(植生工) 1式 排水構造物工(地下排水工、排水工) 1式 道路付属施設工(道路付属物工) 1式 構造物撤去工(構造物取壊し工) 1式 仮設工 1式 令和2年7月末の進捗状況 93%

工期も残すところ1ケ月となりました。現在山の斜面の削り取りが終わり最後の仕上げをしています。それに伴う排水施設も小段排水が残り一箇所となりました。また、削り取った山の斜面を保護するための植生基材の吹付け作業も残り一斜面となりました。暑さの一番厳しい時期ですが、コロナウイルス対策、熱中症対策に万全を期し工事完成まで頑張ります。
※工事箇所へ入場する車両は「ハザード点滅→左指示器点滅」を行います。
当工事のページをご覧頂き有難うございます。
当工事は鳥取自動車道の付加車線整備事業の内、鳥取市上味野地内(鳥取南IC~鳥取IC)の斜面を掘削して付加車線スペースを確保する工事です。工事期間中は地域の皆様、道路利用者の皆様に配慮し、安全を最優先で工事を進めてまいります。工事内容 道路土工(掘削工、残土処理工) 1式 法面工(植生工) 1式 排水構造物工(地下排水工、排水工) 1式 道路付属施設工(道路付属物工) 1式 構造物撤去工(構造物取壊し工) 1式 仮設工 1式 令和2年5月末の進捗状況 69%

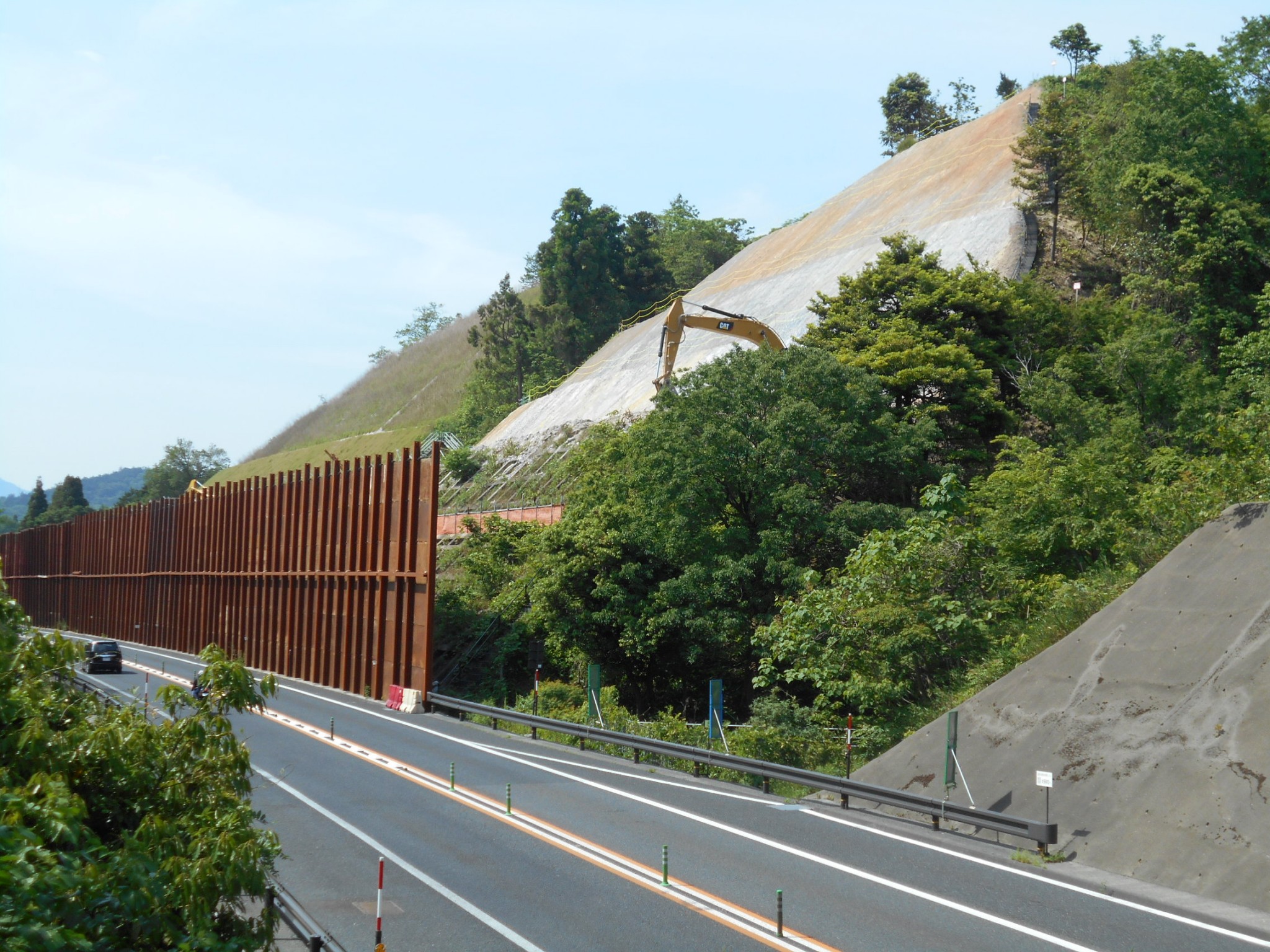

現在、排水施設を設けながら、斜面を切り下げて掘削した土砂・破砕岩を鳥取自動車道から搬出しています。
工事箇所付近では、鳥取道・下り線(鳥取IC方面)より工事車両の出入りがあります。付近をご通行の際は現地の交通誘導警備員、標識等の案内によりご通行願います。
※工事箇所へ入場する車両は「ハザード点滅→左指示器点滅」を行います。
当工事のページをご覧頂き有難うございます。
当工事は鳥取自動車道の付加車線整備事業の内、鳥取市上味野地内(鳥取南IC~鳥取IC)の斜面を掘削して付加車線スペースを確保する工事です。工事期間中は地域の皆様、道路利用者の皆様に配慮し、安全を最優先で工事を進めてまいります。工事内容 道路土工(掘削工、残土処理工) 1式 法面工(植生工) 1式 排水構造物工(地下排水工、排水工) 1式 道路付属施設工(道路付属物工) 1式 構造物撤去工(構造物取壊し工) 1式 仮設工 1式 令和2年3月末の進捗状況 60%

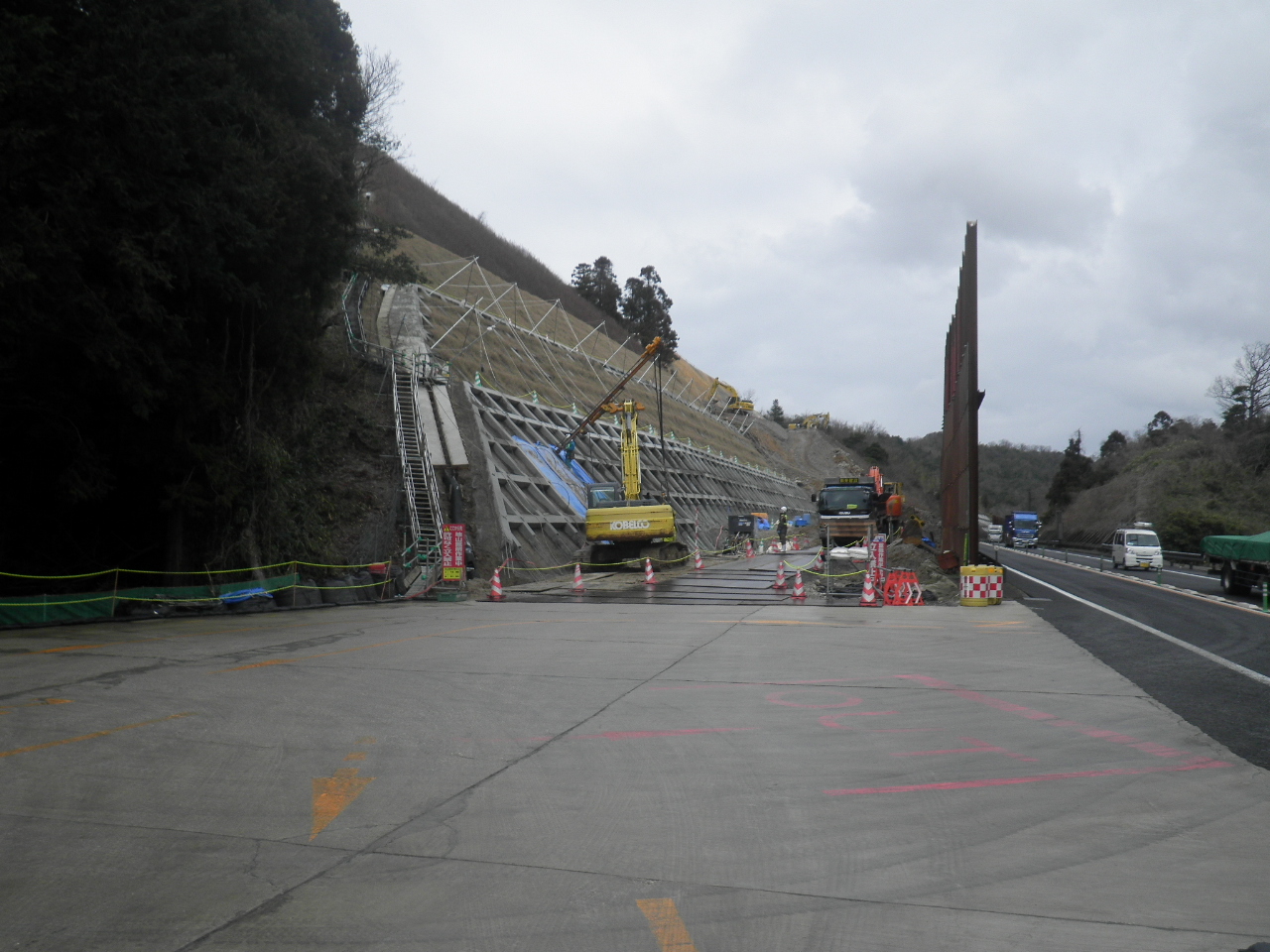

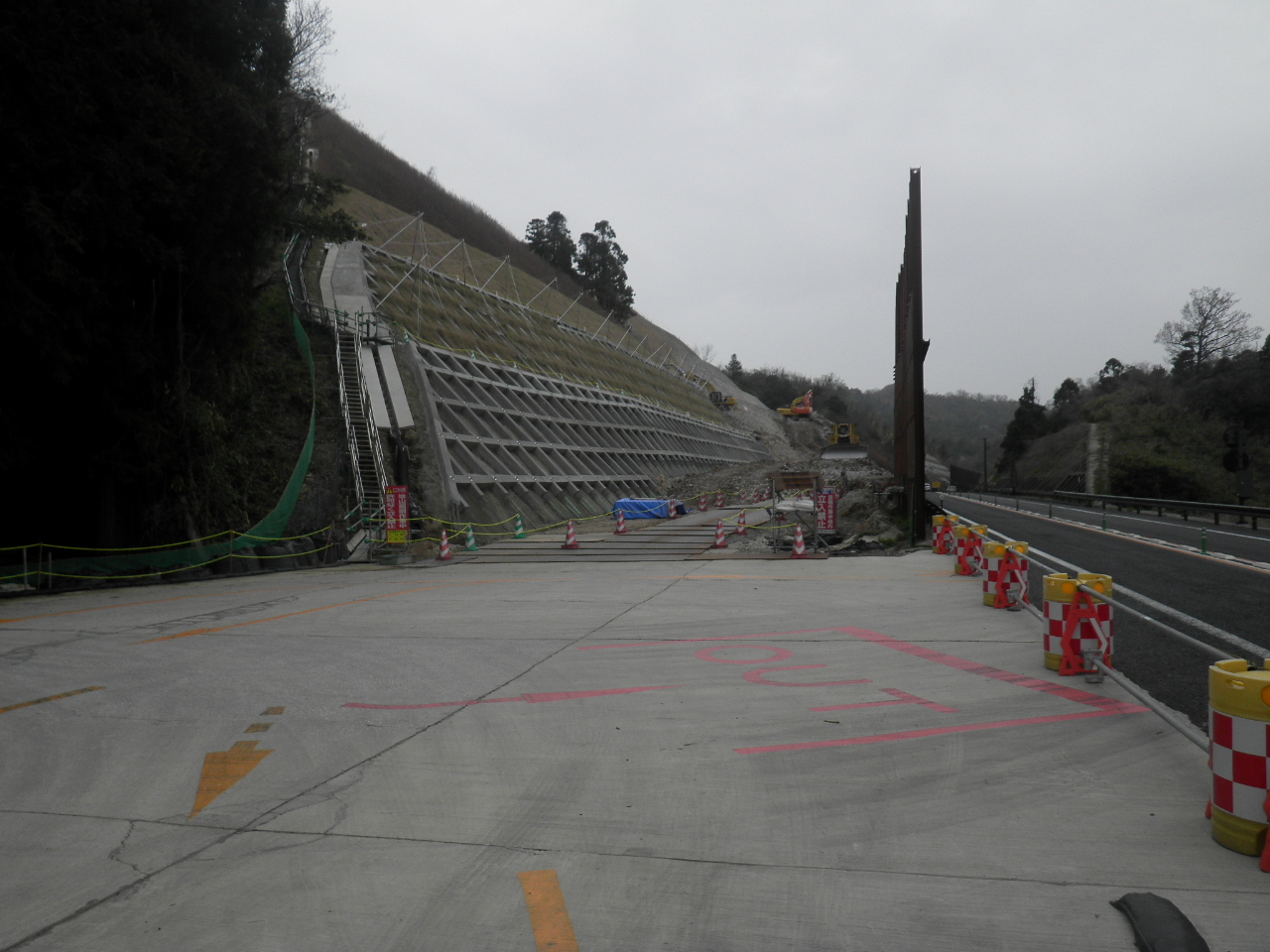

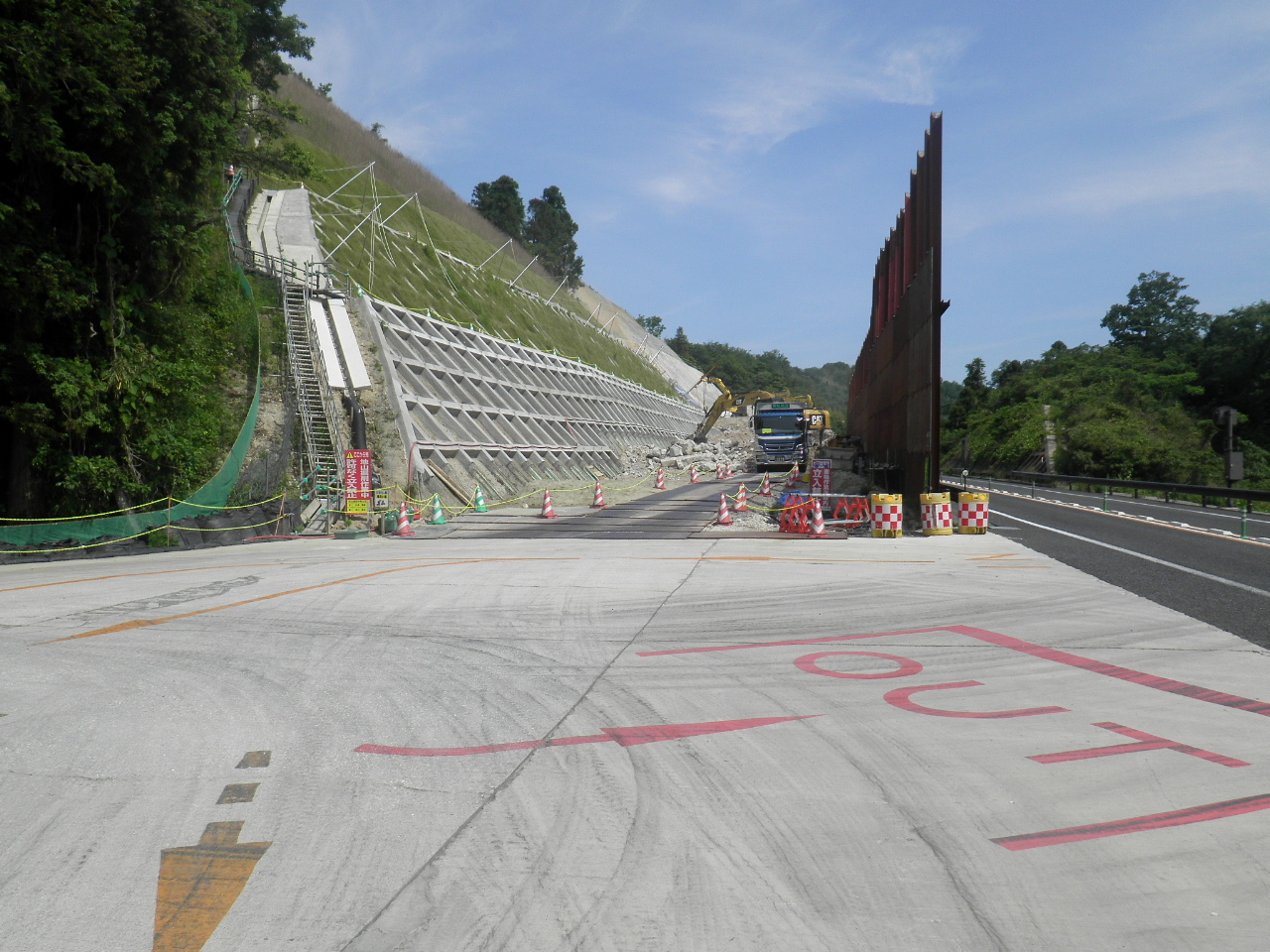

現在、斜面を切り下げながら谷地形の保護と掘削した土砂・破砕岩の搬出を行っています。
工事箇所付近では、鳥取道・下り線(鳥取IC方面)より工事車両の出入りがあります。付近をご通行の際は現地の交通誘導警備員、標識等の案内によりご通行願います。
※工事箇所へ入場する車両は「ハザード点滅→左指示器点滅」を行います。
当工事のページをご覧頂き有難うございます。
当工事は鳥取自動車道の付加車線整備事業の内、鳥取市上味野地内(鳥取南IC~鳥取IC)の斜面を掘削して付加車線スペースを確保する工事です。工事期間中は地域の皆様、道路利用者の皆様に配慮し、安全を最優先で工事を進めてまいります。工事内容 道路土工(掘削工、残土処理工) 1式 法面工(植生工) 1式 排水構造物工(地下排水工、排水工) 1式 道路付属施設工(道路付属物工) 1式 構造物撤去工(構造物取壊し工) 1式 仮設工 1式 令和2年1月末の進捗状況51%

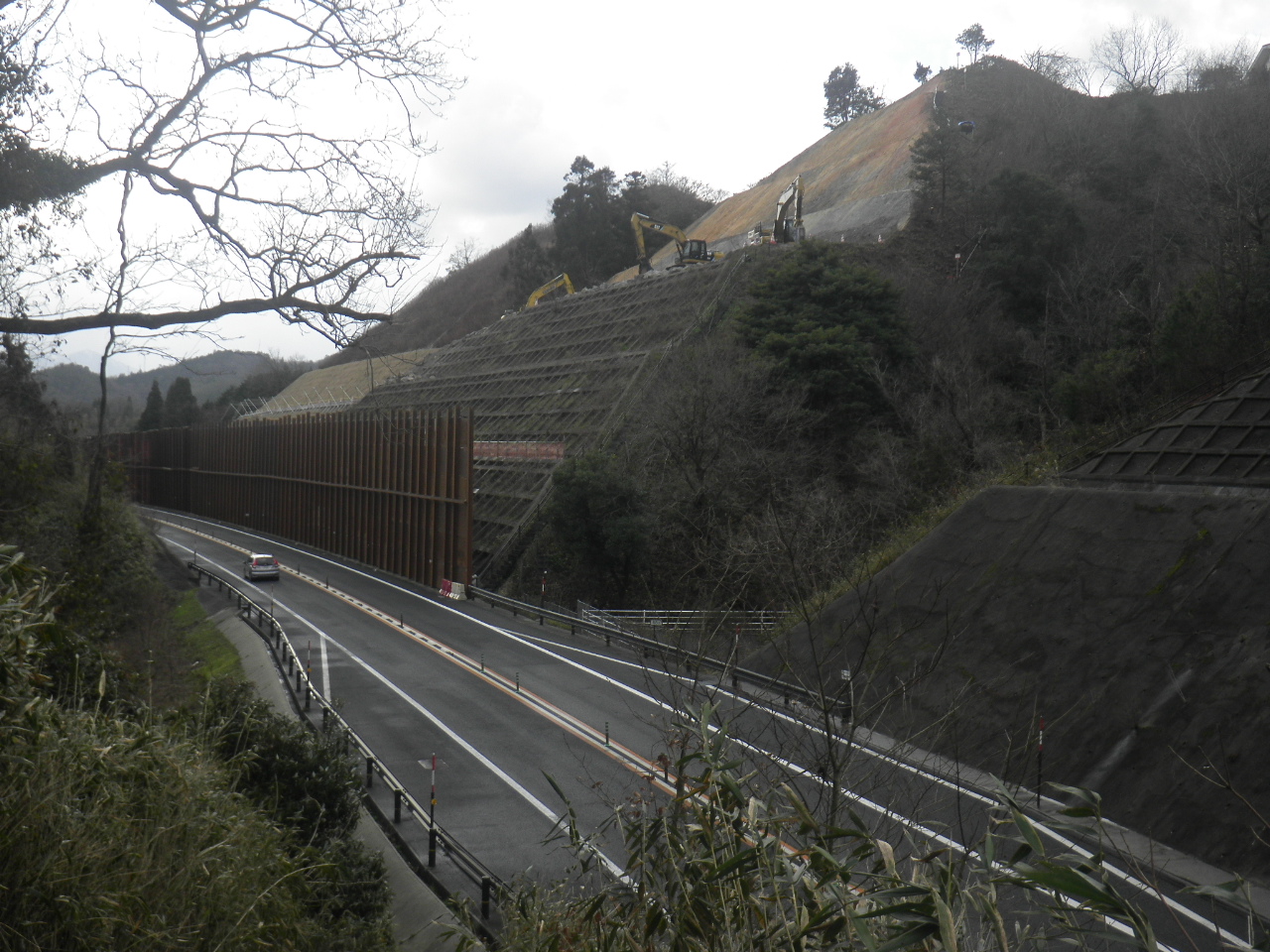

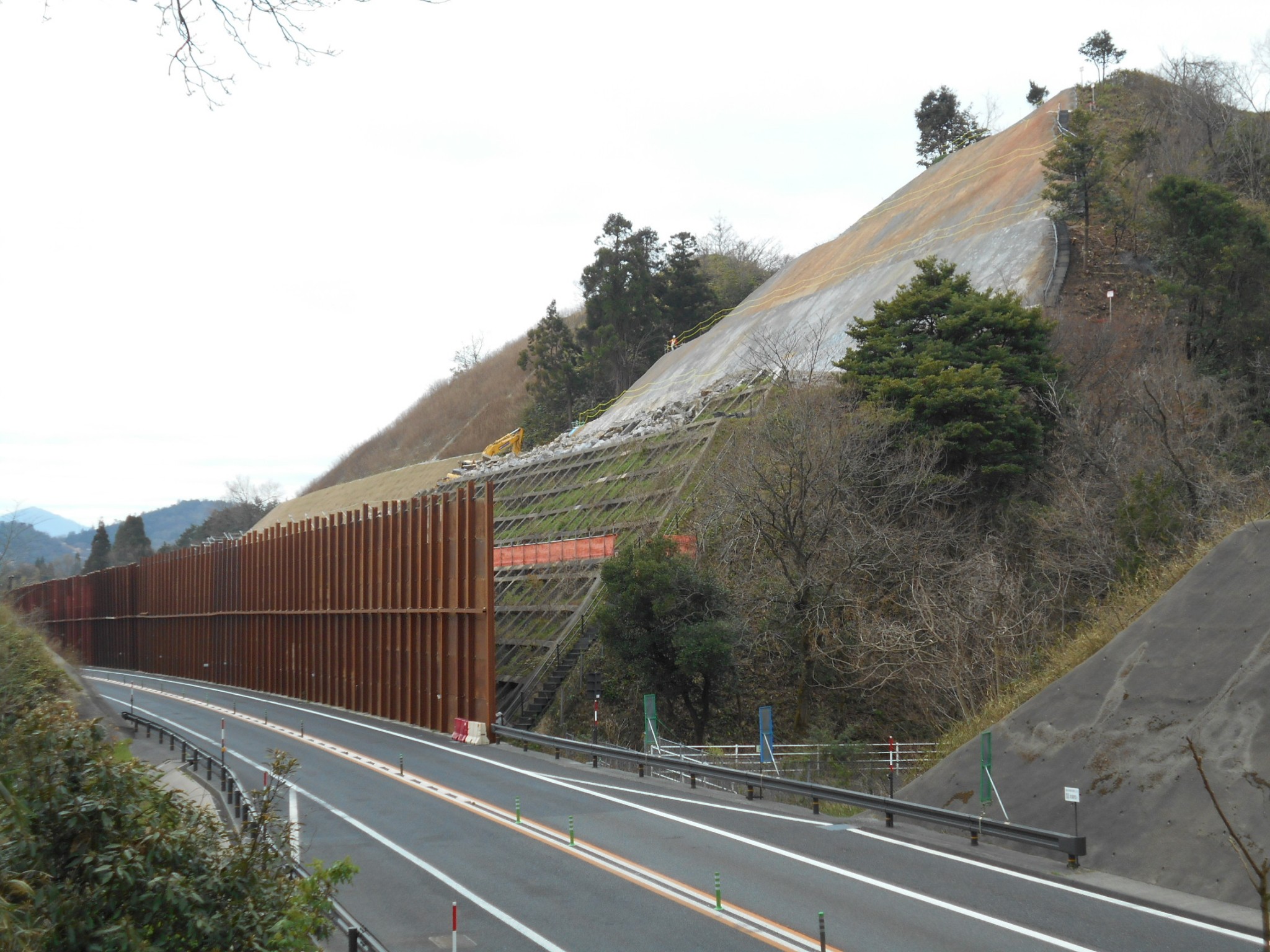

現在、斜面を切り下げながら法面の保護と掘削した土砂・破砕岩の搬出を行っています。
工事箇所付近では、鳥取道・下り線(鳥取IC方面)より工事車両の出入りがあります。付近をご通行の際は現地の交通誘導警備員、標識等の案内によりご通行願います。
※工事箇所へ入場する車両は「ハザード点滅→左指示器点滅」を行います。
当工事のページをご覧頂き有難うございます。
当工事は鳥取自動車道の付加車線整備事業の内、鳥取市上味野地内(鳥取南IC~鳥取IC)の斜面を掘削して付加車線スペースを確保する工事です。工事期間中は地域の皆様、道路利用者の皆様に配慮し、安全を最優先で工事を進めてまいります。工事内容 道路土工(掘削工、残土処理工) 1式 法面工(植生工) 1式 排水構造物工(地下排水工、排水工) 1式 道路付属施設工(道路付属物工) 1式 構造物撤去工(構造物取壊し工) 1式 仮設工 1式 令和元年11月末の進捗状況 34%

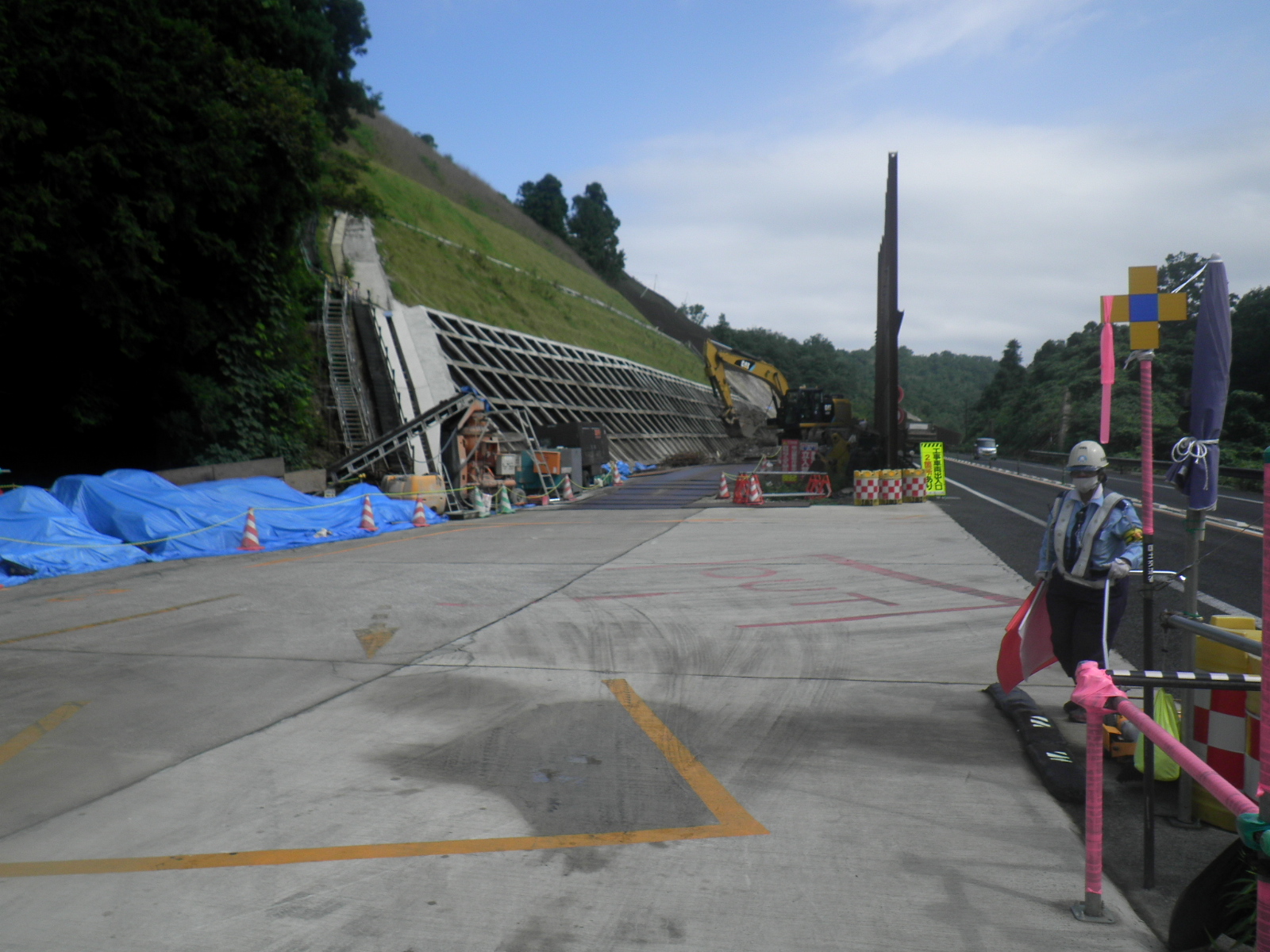

現在、斜面を切り下げて法面の保護と掘削した土砂の搬出を行っています。
掘削した土砂は鳥取道本線(下り線)よりダンプトラックで搬出しています。工事箇所付近をご通行の際は現地の交通誘導警備員、標識等の案内によりご通行願います。
当工事のページをご覧頂き有難うございます。
当工事は鳥取自動車道の付加車線整備事業の内、鳥取市上味野地内(鳥取南IC~鳥取IC)の斜面を掘削して付加車線スペースを確保する工事です。工事期間中は地域の皆様、道路利用者の皆様に配慮し、安全を最優先で工事を進めてまいります。工事内容 道路土工(掘削工、残土処理工) 1式 法面工(植生工) 1式 排水構造物工(地下排水工、排水工) 1式 道路付属施設工(道路付属物工) 1式 構造物撤去工(構造物取壊し工) 1式 仮設工 1式 令和元年9月末の進捗状況 21%

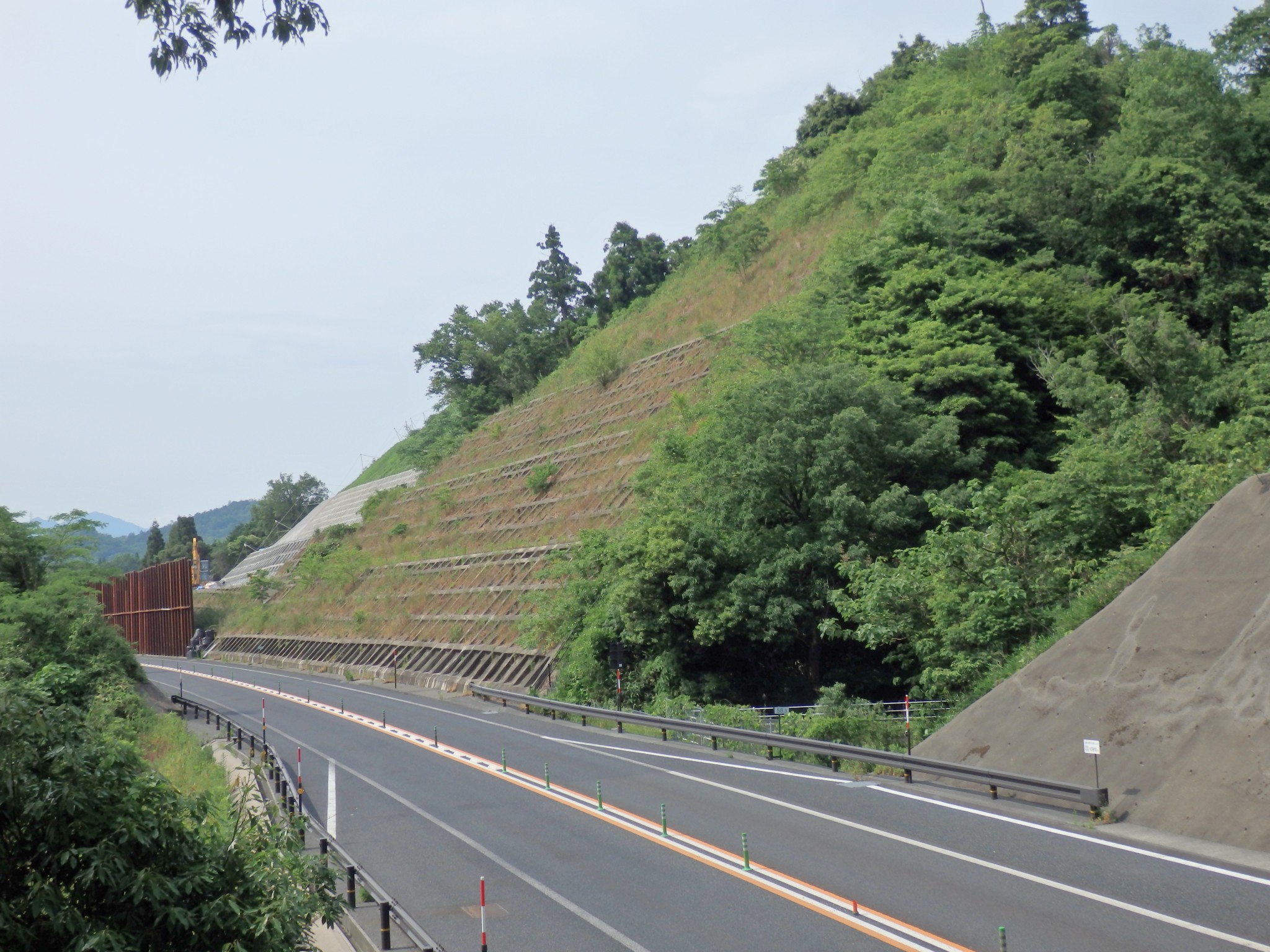

8月中旬より掘削・土砂運搬作業を開始しました。現在、斜面を掘削して切り下げながら掘削した土砂の搬出を行っています。
掘削した土砂は鳥取道本線(下り線)よりダンプトラックで搬出しています。工事箇所付近をご通行の際は現地の交通誘導警備員、標識等の案内によりご通行願います。
当工事のページをご覧頂き有難うございます。
当工事は鳥取自動車道の付加車線整備事業の内、鳥取市上味野地内(鳥取南IC~鳥取IC)の斜面を掘削して付加車線スペースを確保する工事です。工事期間中は地域の皆様、道路利用者の皆様に配慮し、安全を最優先で工事を進めてまいります。工事内容 道路土工(掘削工、残土処理工) 1式 法面工(植生工) 1式 排水構造物工(地下排水工、排水工) 1式 道路付属施設工(道路付属物工) 1式 構造物撤去工(構造物取壊し工) 1式 仮設工 1式 令和元年7月末の進捗状況 9%

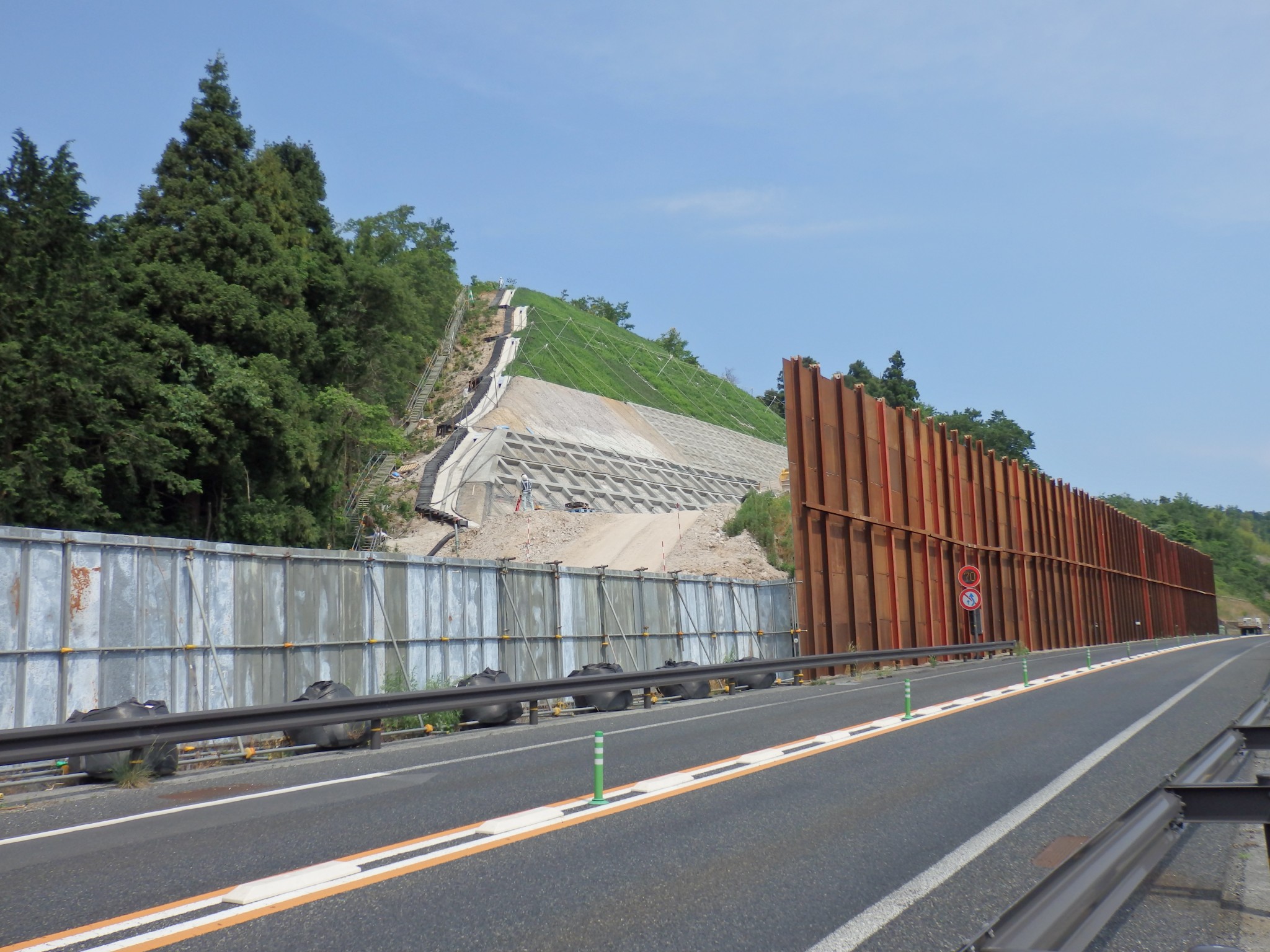

7月より土工用防護柵(掘削箇所からの落石を防ぐ施設)の設置を行い、現在は本格的な掘削・土砂運搬作業に向けて車両進入路の準備を行っております。8月中旬~下旬頃より掘削・土砂運搬作業を開始します。
鳥取道本線(下り線)より工事車両が出入りしますので、ご通行の際は現地の交通誘導警備員、標識等の案内によりご通行願います。
当工事のページをご覧頂き有難うございます。
当工事は鳥取自動車道の付加車線整備事業の内、鳥取市上味野地内(鳥取南IC~鳥取IC)の斜面を掘削して付加車線スペースを確保する工事です。工事期間中は地域の皆様、道路利用者の皆様に配慮し、安全を最優先で工事を進めてまいります。工事内容 道路土工(掘削工、残土処理工) 1式 法面工(植生工) 1式 排水構造物工(地下排水工、排水工) 1式 道路付属施設工(道路付属物工) 1式 構造物撤去工(構造物取壊し工) 1式 仮設工 1式 令和元年5月末の進捗状況 0%
現在、工事に着手する計画・準備を進めています。7月より土工用防護柵(掘削箇所からの落石を防ぐ施設)の設置を行う予定です。
