鳥取自動車道安全協議会

各現場の施工状況

北村地区外舗装工事

発注元
国土交通省中国地方整備局鳥取河川国道事務所
工事箇所
鳥取県鳥取市下味野〜北村地区
現場代理人
山本 晃裕
TEL
090-7514-7848
工期
令和3年7月16日~令和4年6月30日

当工事は、鳥取自動車道における、付加車線(4車線)の整備工事です。
付加車線側に建設中の下味野トンネルの明かり部において、主にコンクリート舗装を行います。



工事内容
コンクリート舗装工       
アスファルト舗装工
排水構造物工
縁石工
道路附属施設工
掘削工
路体盛土工
路床盛土工

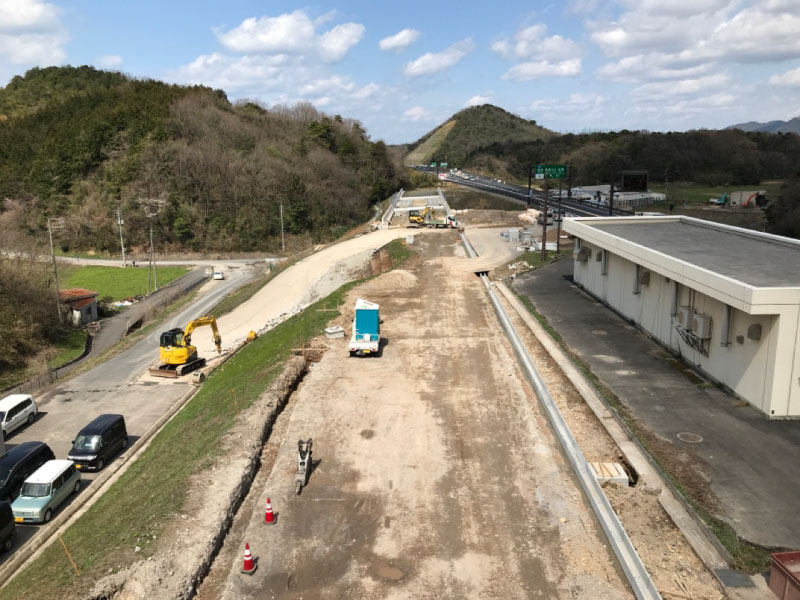

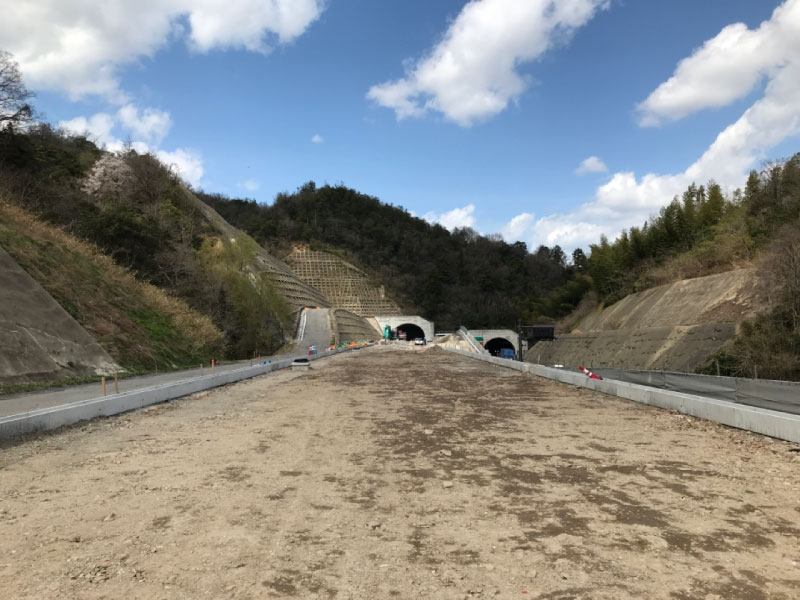

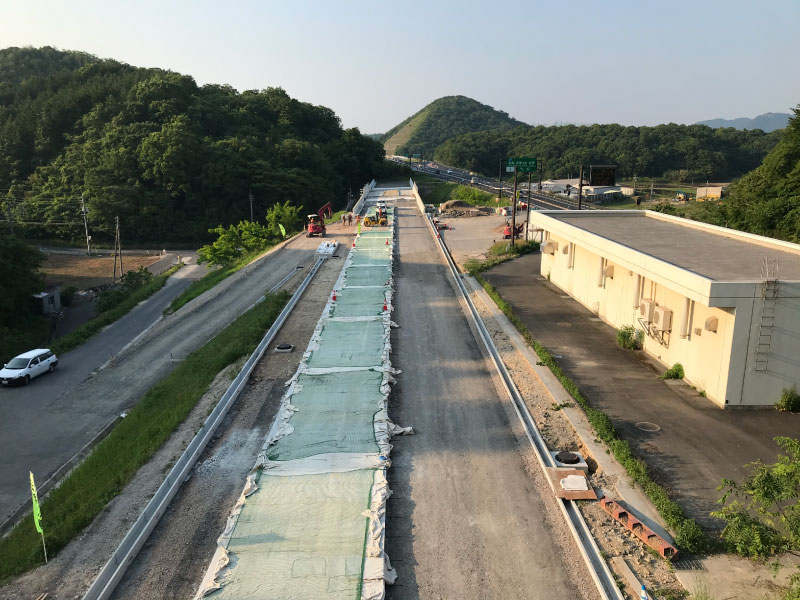

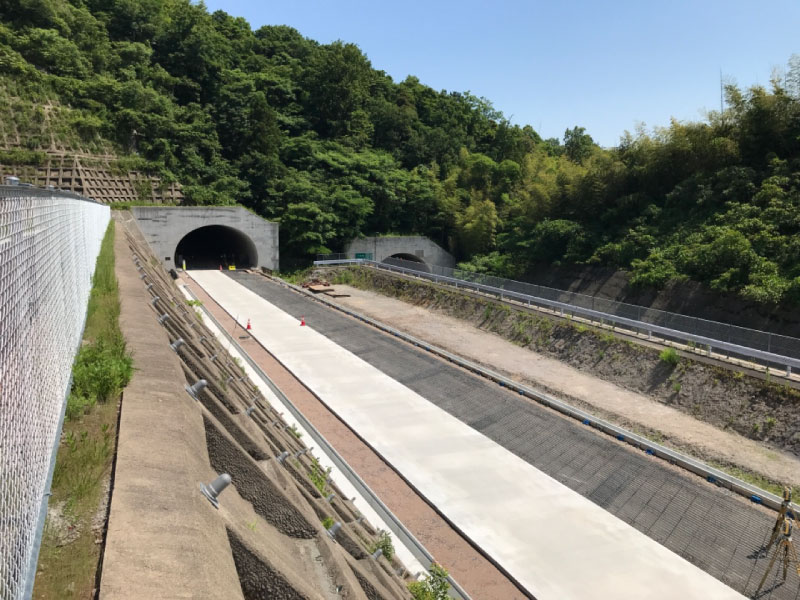

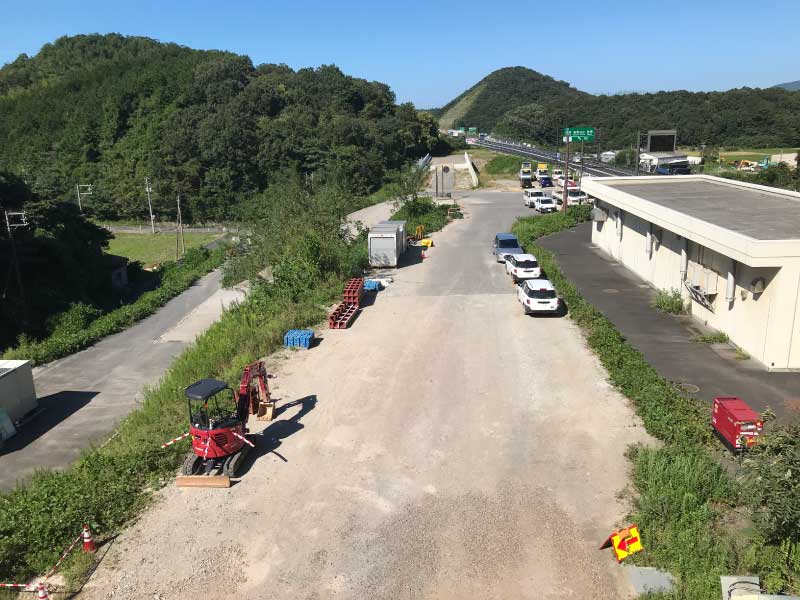

令和4年5月末の進捗状況 78.5%



5月中旬から6月初旬にかけて舗装コンクリート打設を行っていきます。

当工事は、鳥取自動車道における、付加車線(4車線)の整備工事です。
付加車線側に建設中の下味野トンネルの明かり部において、主にコンクリート舗装を行います。



工事内容
コンクリート舗装工       
アスファルト舗装工
排水構造物工
縁石工
道路附属施設工
掘削工
路体盛土工
路床盛土工

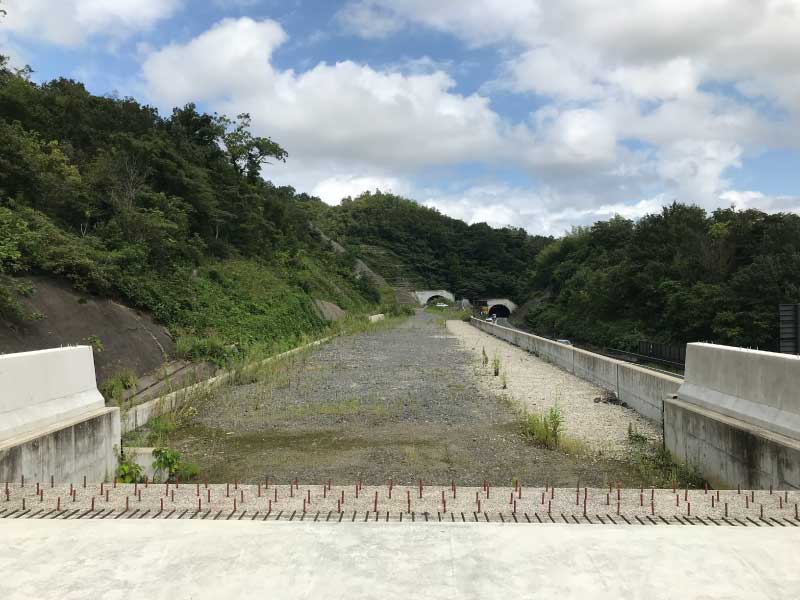

令和4年3月末の進捗状況 42.7%



5月からの舗装コンクリート打設のため、路床・路盤のを行っていきます。

当工事は、鳥取自動車道における、付加車線(4車線)の整備工事です。
付加車線側に建設中の下味野トンネルの明かり部において、主にコンクリート舗装を行います。



工事内容
コンクリート舗装工       
アスファルト舗装工
排水構造物工
縁石工
道路附属施設工
掘削工
路体盛土工
路床盛土工

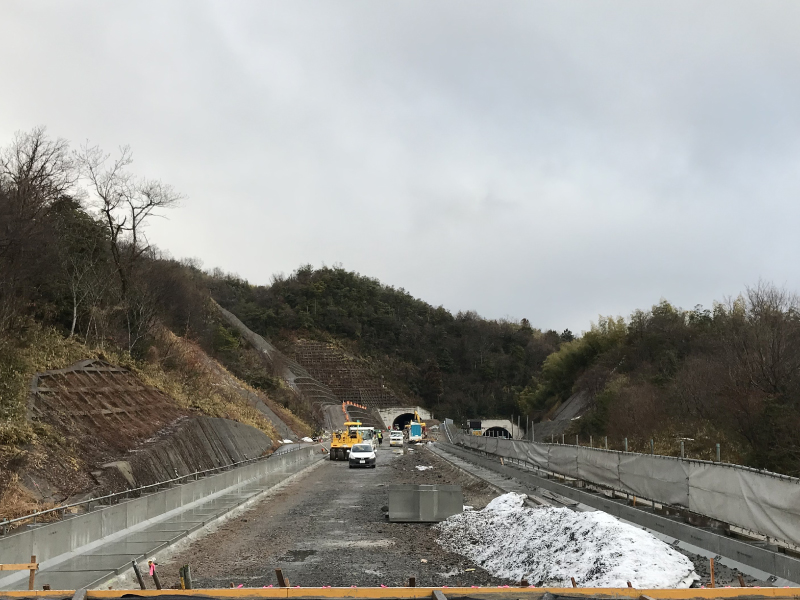

令和4年1月末の進捗状況 19.7%



引き続き側溝とケーブル配管の施工を進めています。

当工事は、鳥取自動車道における、付加車線(4車線)の整備工事です。
付加車線側に建設中の下味野トンネルの明かり部において、主にコンクリート舗装を行います。



工事内容
コンクリート舗装工       
アスファルト舗装工
排水構造物工
縁石工
道路附属施設工
掘削工
路体盛土工
路床盛土工

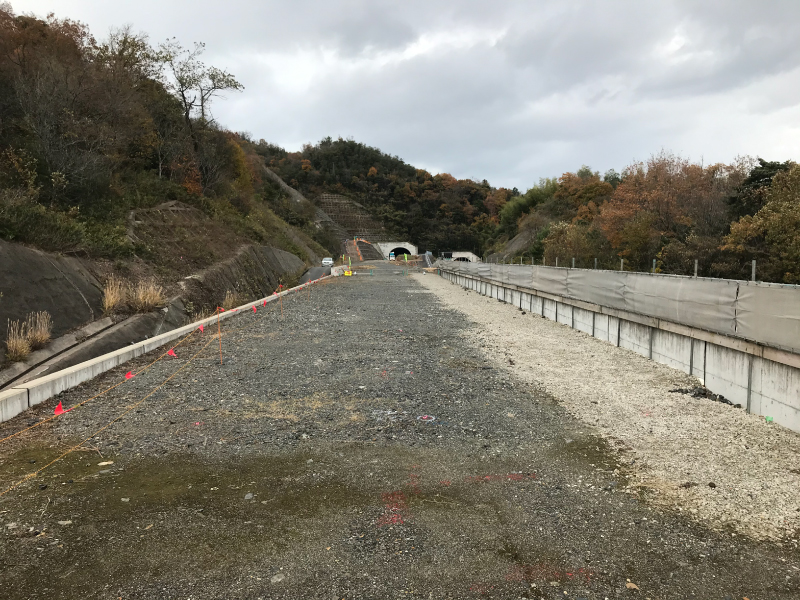

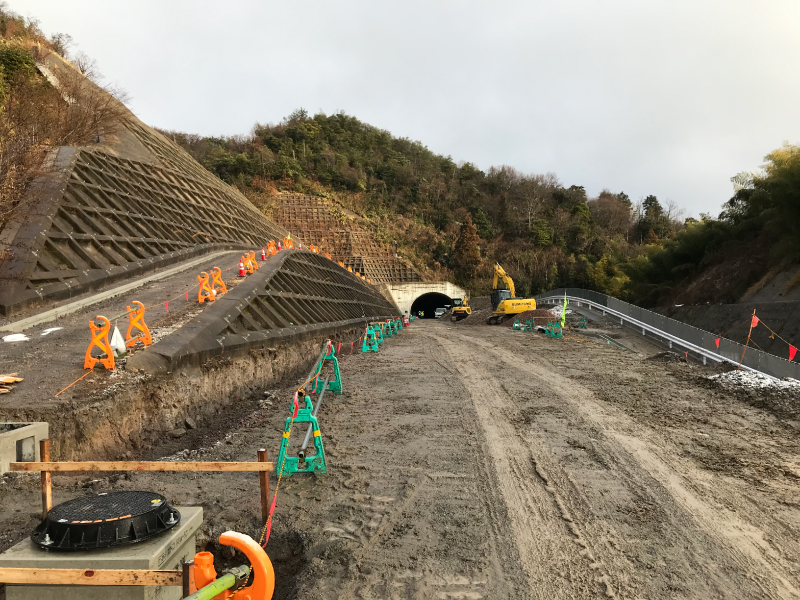

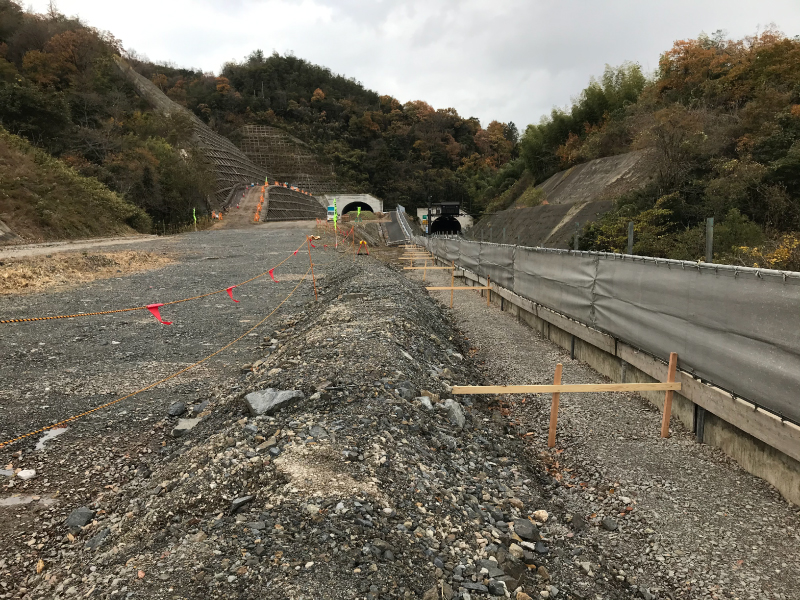

令和3年11月末の進捗状況 3.1%



舗装工事に先駆けて、来年2月頃までは排水構造物等を進めている最中です。

当工事は、鳥取自動車道における、付加車線(4車線)の整備工事です。
付加車線側に建設中の下味野トンネルの明かり部において、主にコンクリート舗装を行います。



工事内容
コンクリート舗装工       
アスファルト舗装工
排水構造物工
縁石工
道路附属施設工
掘削工
路体盛土工
路床盛土工



令和3年9月末の進捗状況 0%



別工事でのトンネル内のコンクリート舗装が終わりましたので、10月からトンネル明かり部の測量、終り次第トンネルの兵庫県側の明かり部から施工を進めていく予定です。
