- 発注元
- 国土交通省中国地方整備局鳥取河川国道事務所
- 工事箇所
- 鳥取県鳥取市北村地内
- 現場代理人
- 中富 篤史
- TEL
- 0857-31-0111
- 工期
- 平成30年10月12日~令和元年10月31日
北村橋の橋台と盛土・擁壁をつくります。

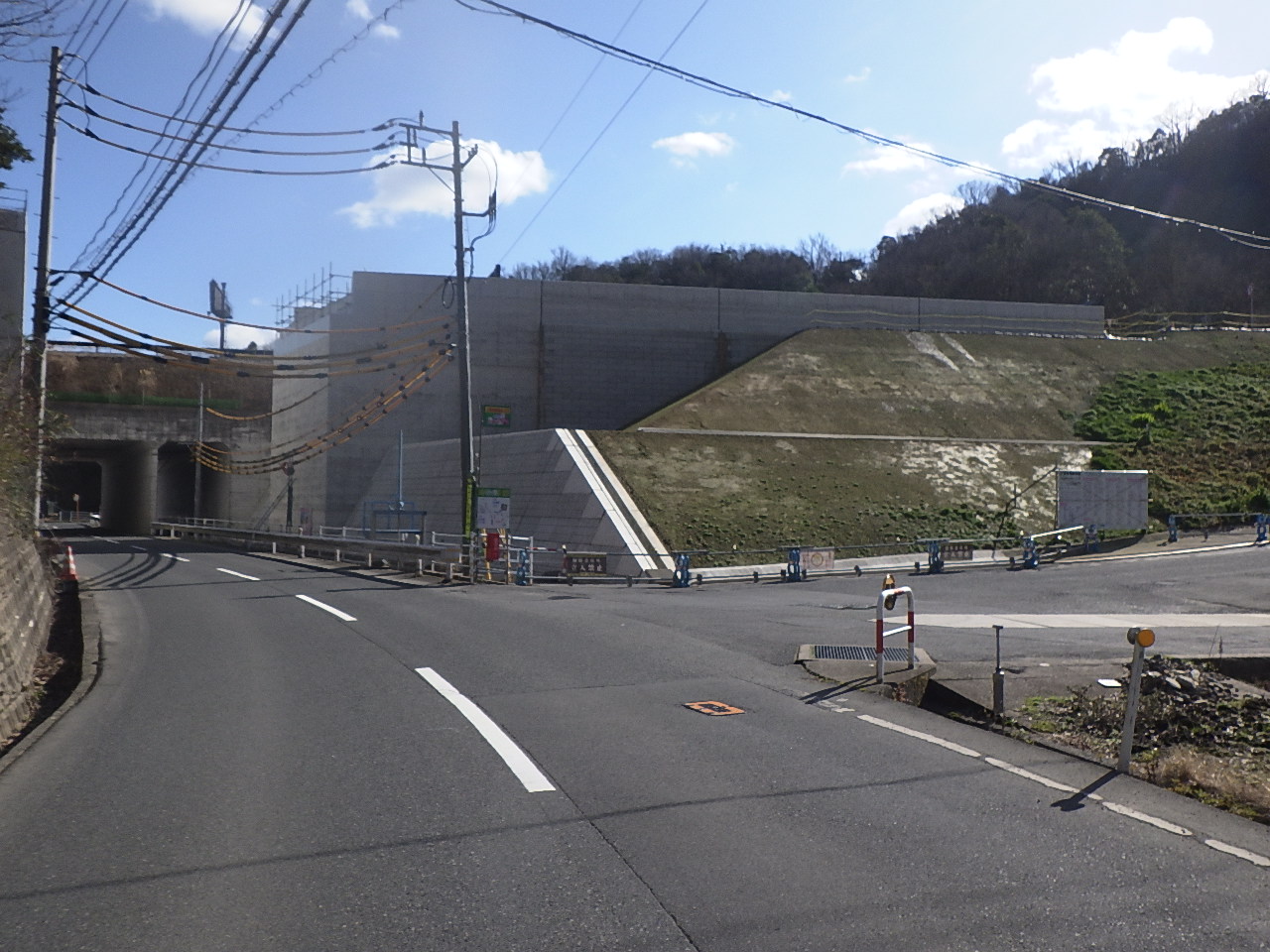

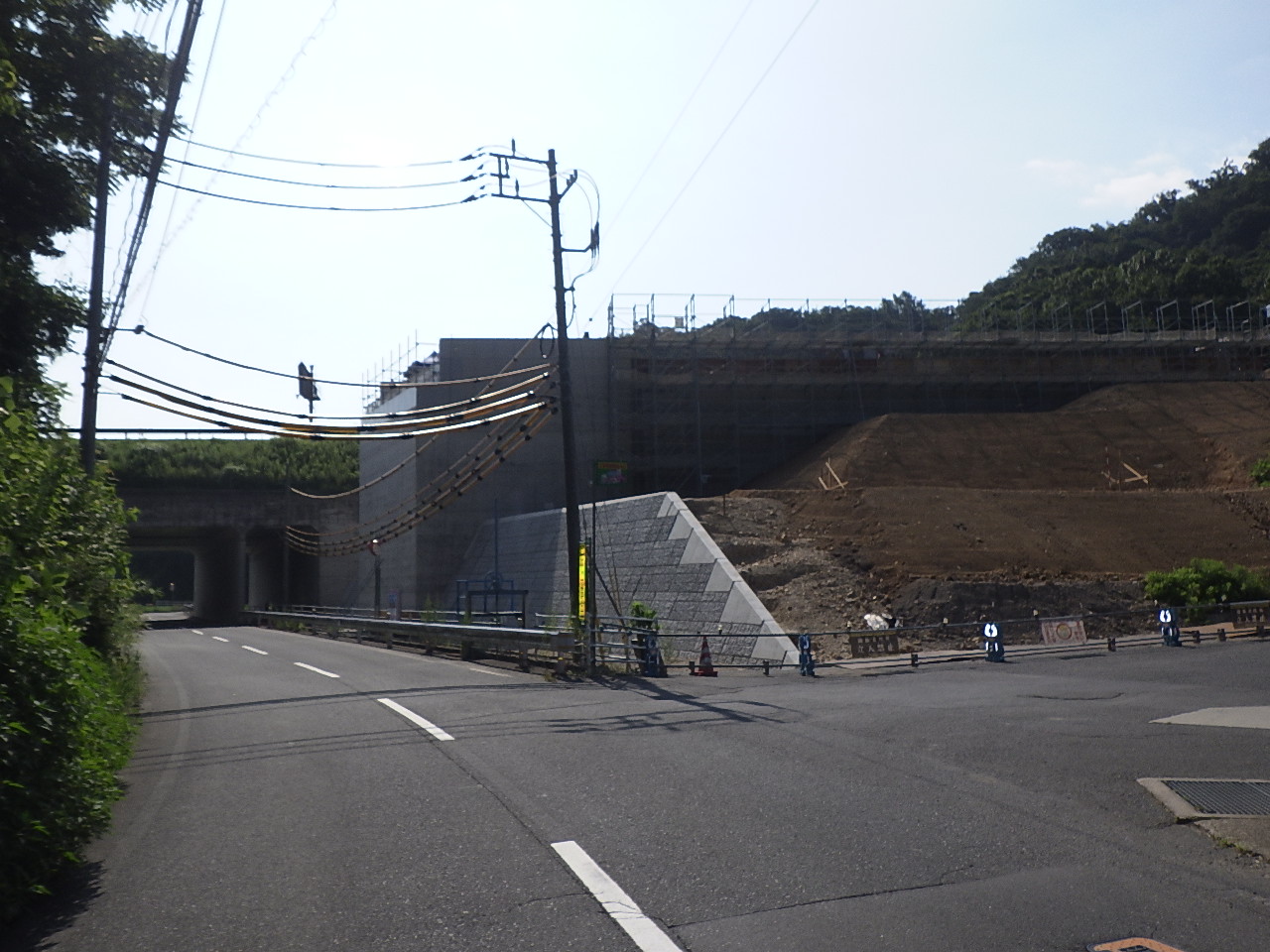

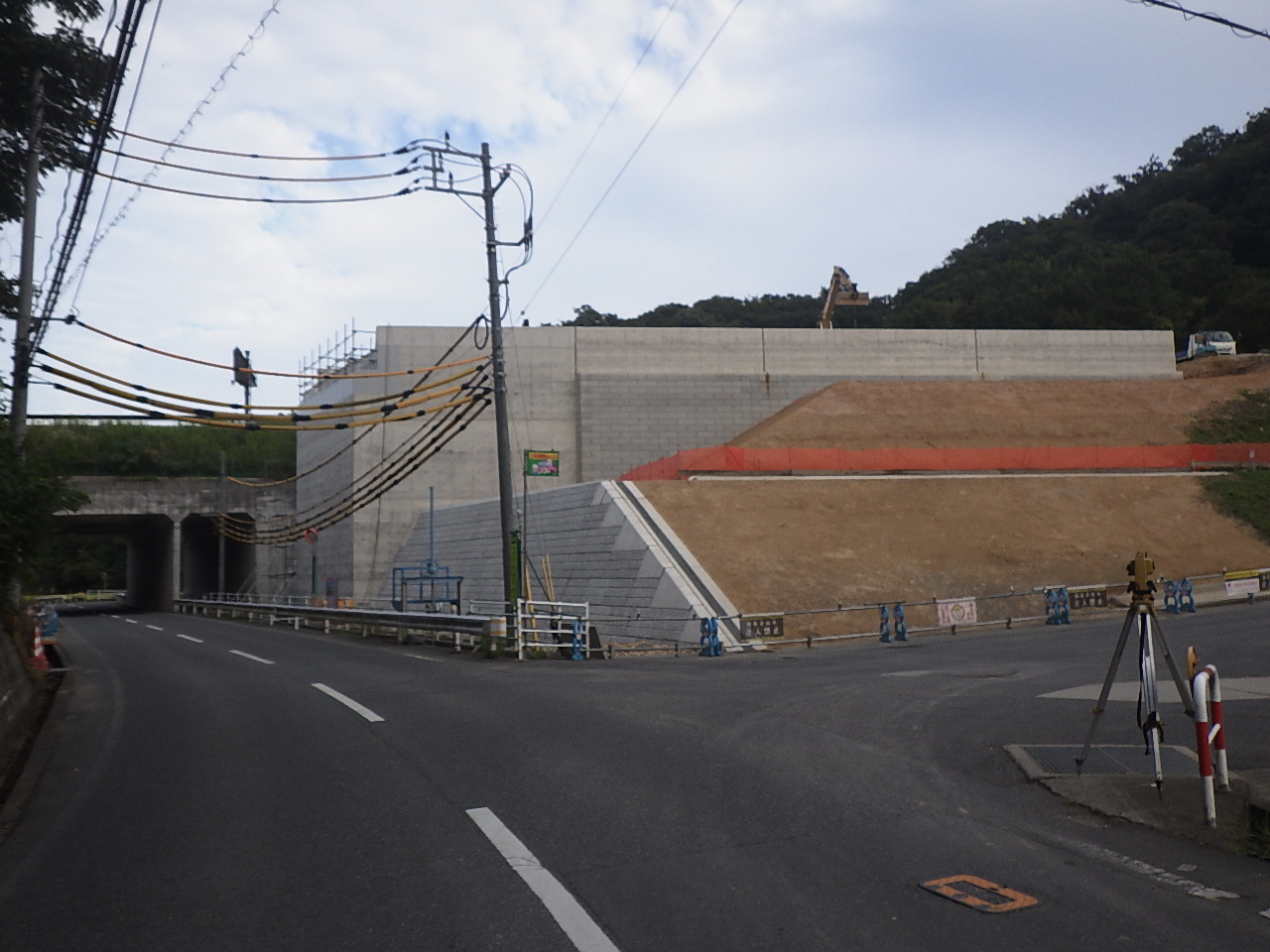

令和2年1月末の進捗状況 93%
平素よりご近隣の皆様には、ご理解とご協力をいただき、誠にありがとうございます。

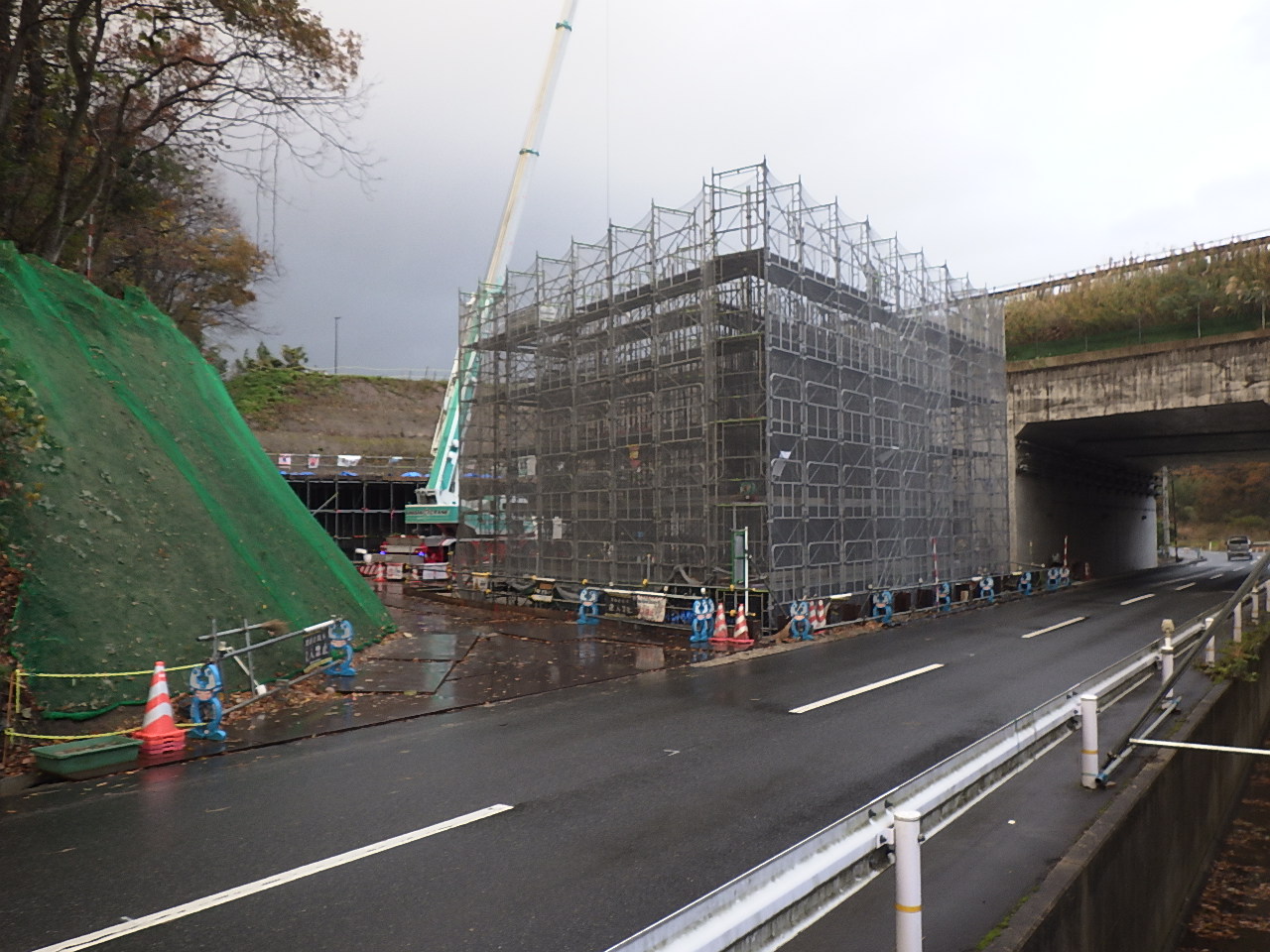

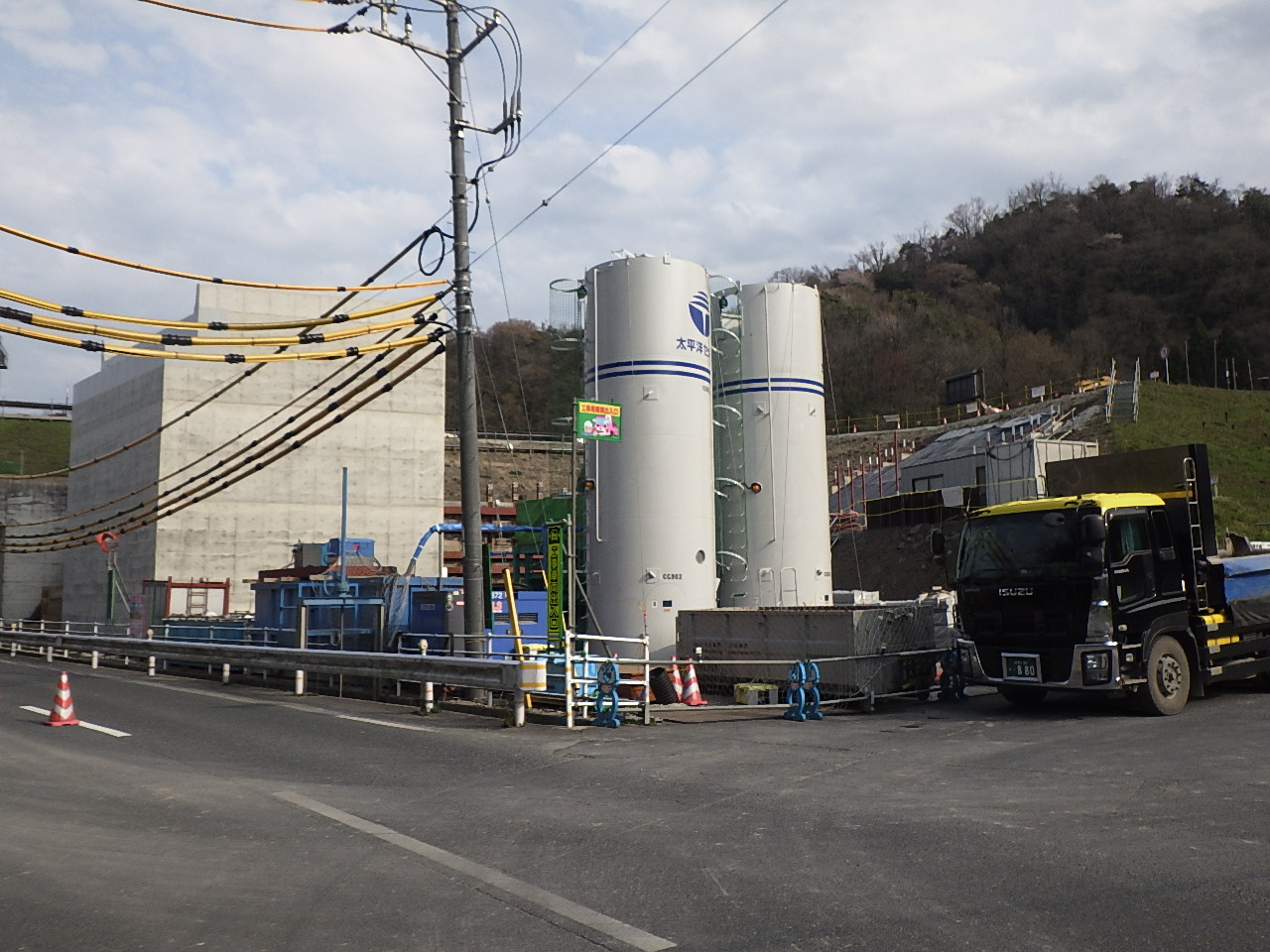

本工事も大詰めの段階となり、3月末の完成に向けて順調に進めております。A2橋台は、コンクリートの打込みを2月初旬で終え、型枠の取外し後の足場の解体、埋戻し作業を残すところとなります。
引続き、地域の皆様の支障とならぬよう努めて参りますので何卒、ご理解とご協力を賜りますよう、よろしくお願い致します。
平素よりご近隣の皆様には、ご理解とご協力をいただき、誠にありがとうございます。

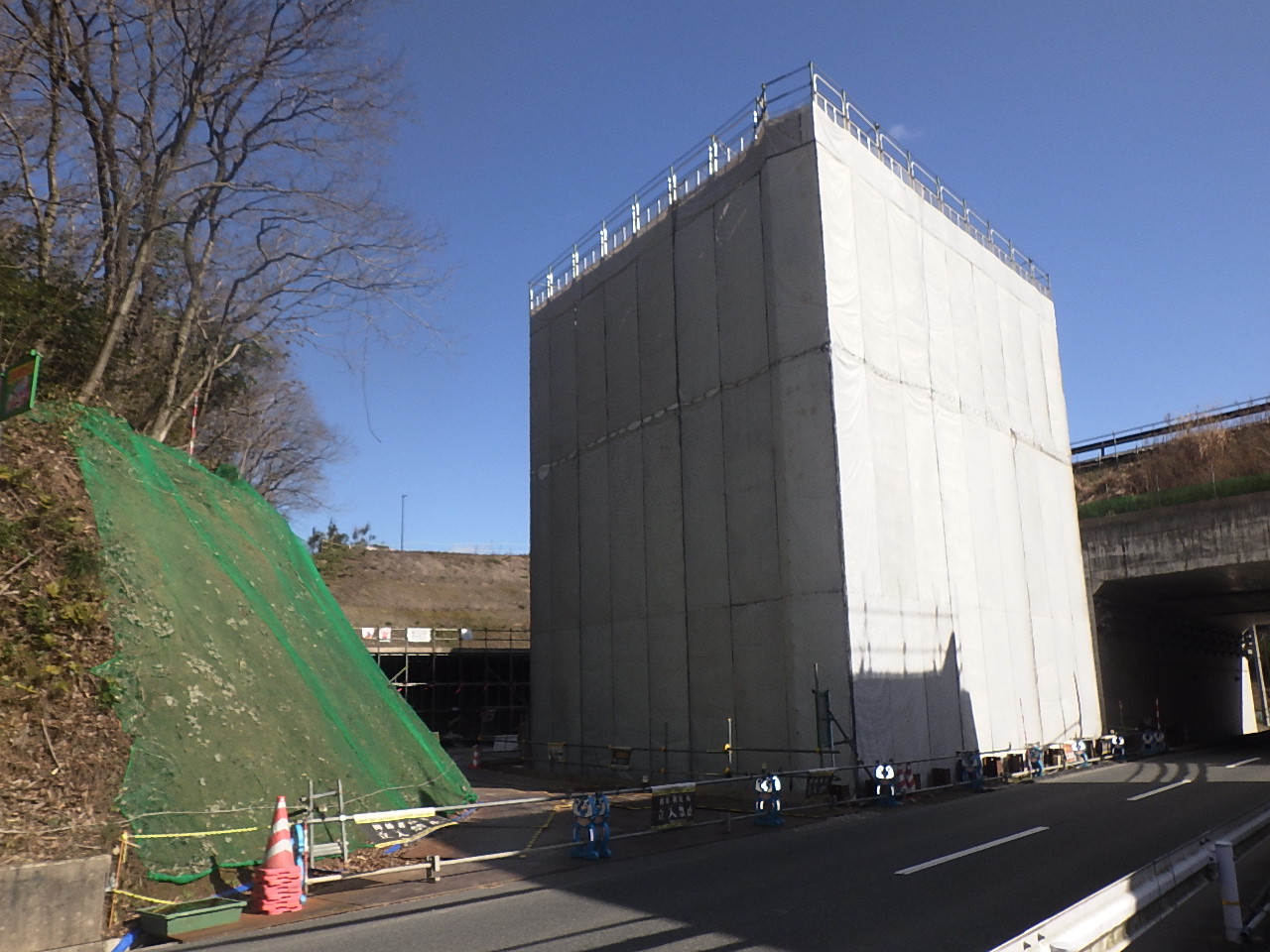

現在、A1橋台側は、主要な工種は完了しており、残る歩道部の原形復旧を1月中に施工する予定です。また、A2橋台側については、橋台本体の施工を行っております。

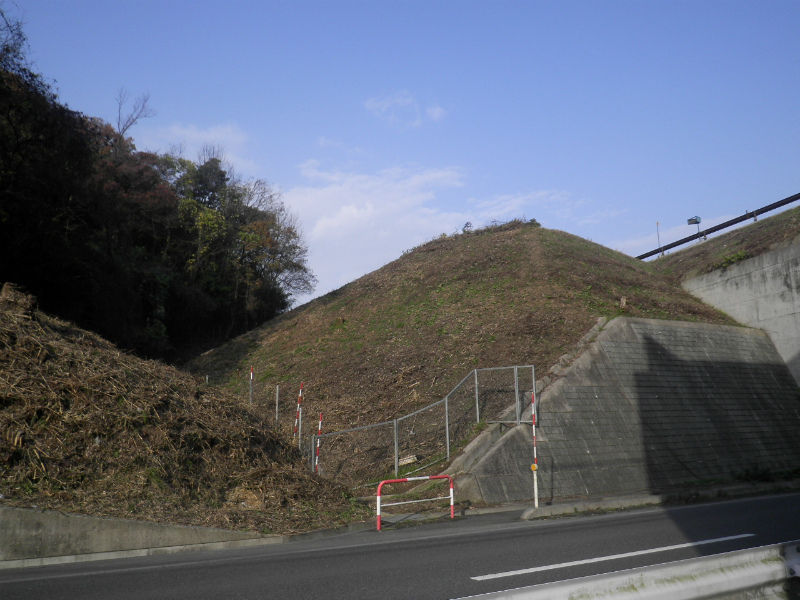

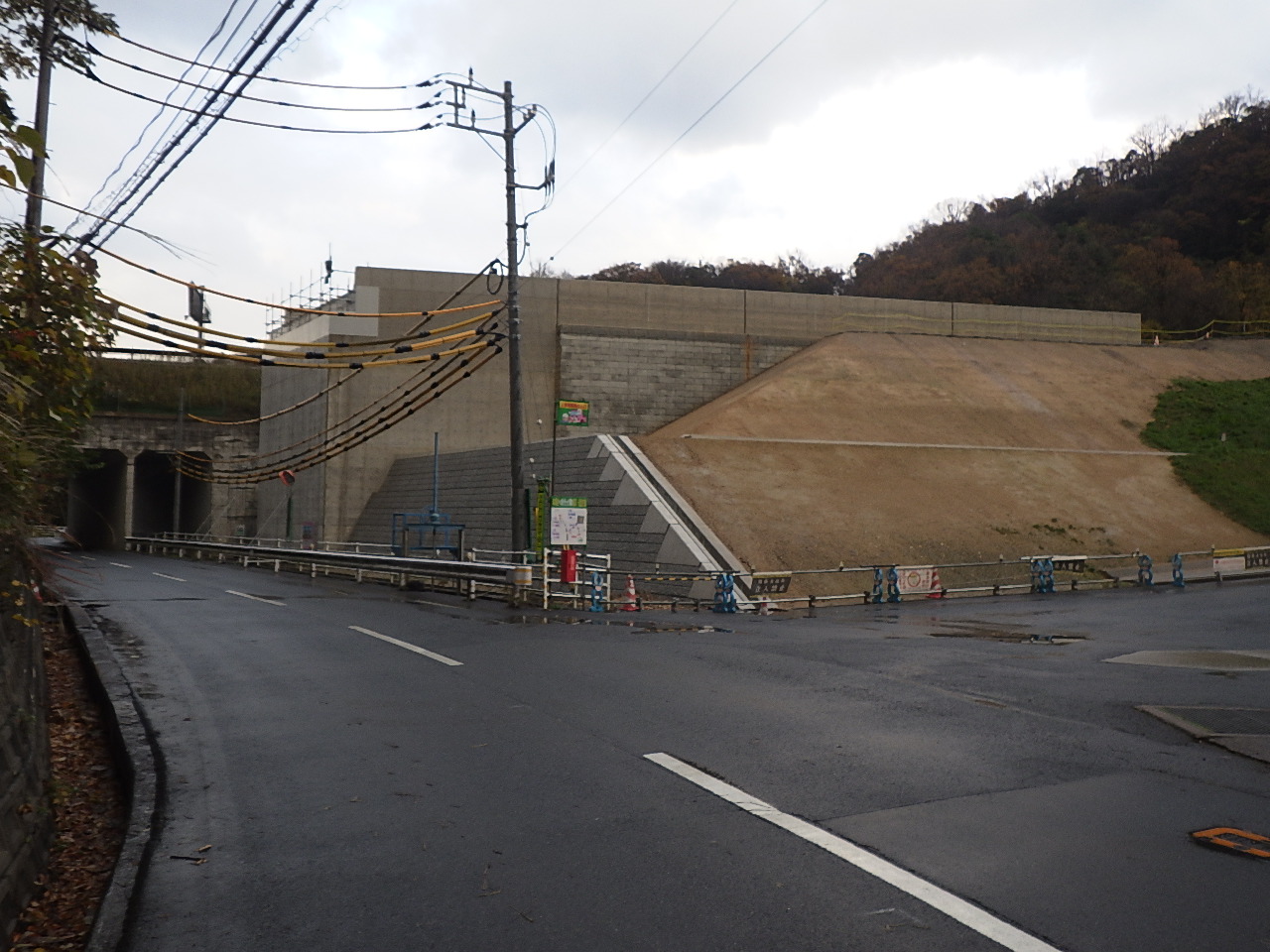

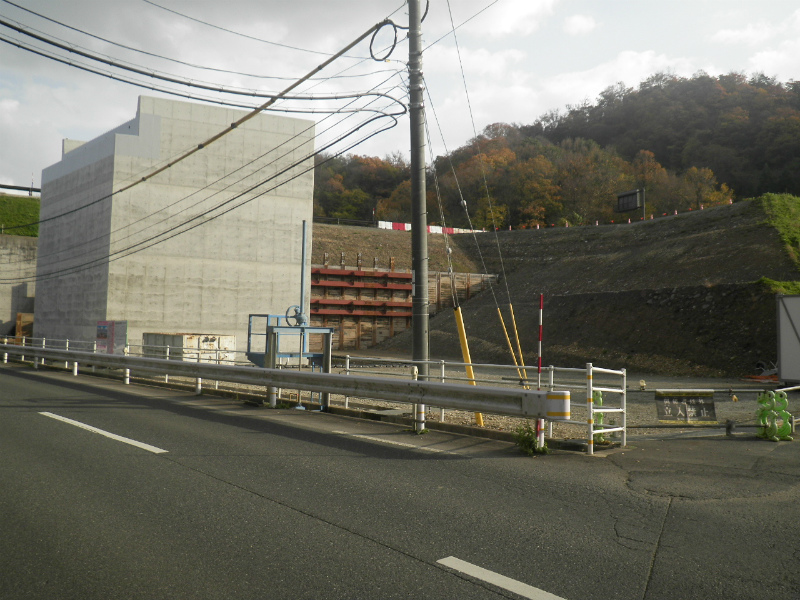

引続き、地域の皆様の支障とならぬよう努めて参りますので何卒、ご理解とご協力を賜りますよう、よろしくお願い致します。令和元年11月末の進捗状況 84%
平素よりご近隣の皆様には、ご理解とご協力をいただき、誠にありがとうございます。

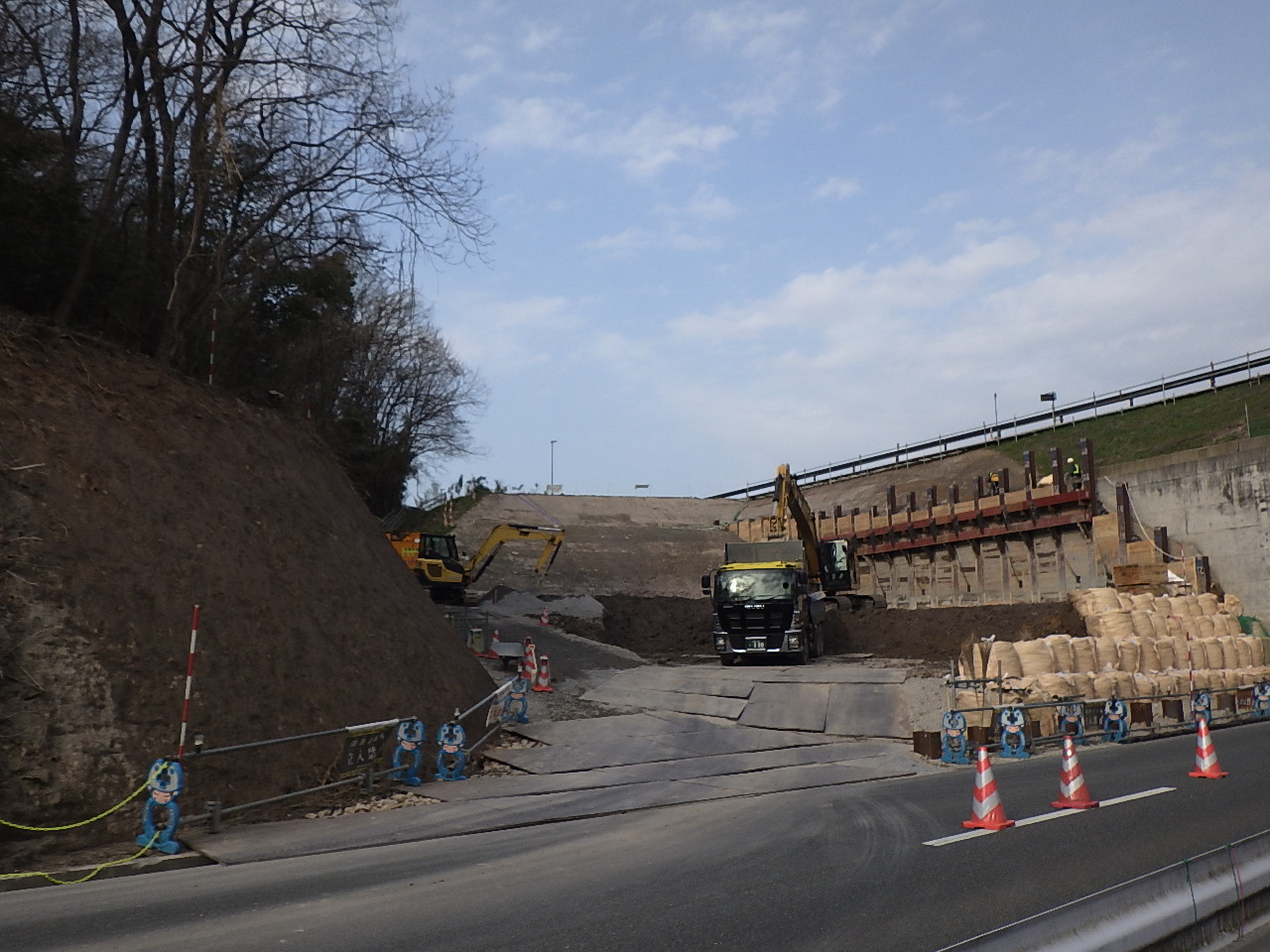

現在、A1橋台側は、擁壁などのコンクリート構造物の施工を終え、仕上げとなる盛土を施工しています。また、A2橋台側については、修正設計により作業を一時中断しておりました杭基礎工事を行っています。

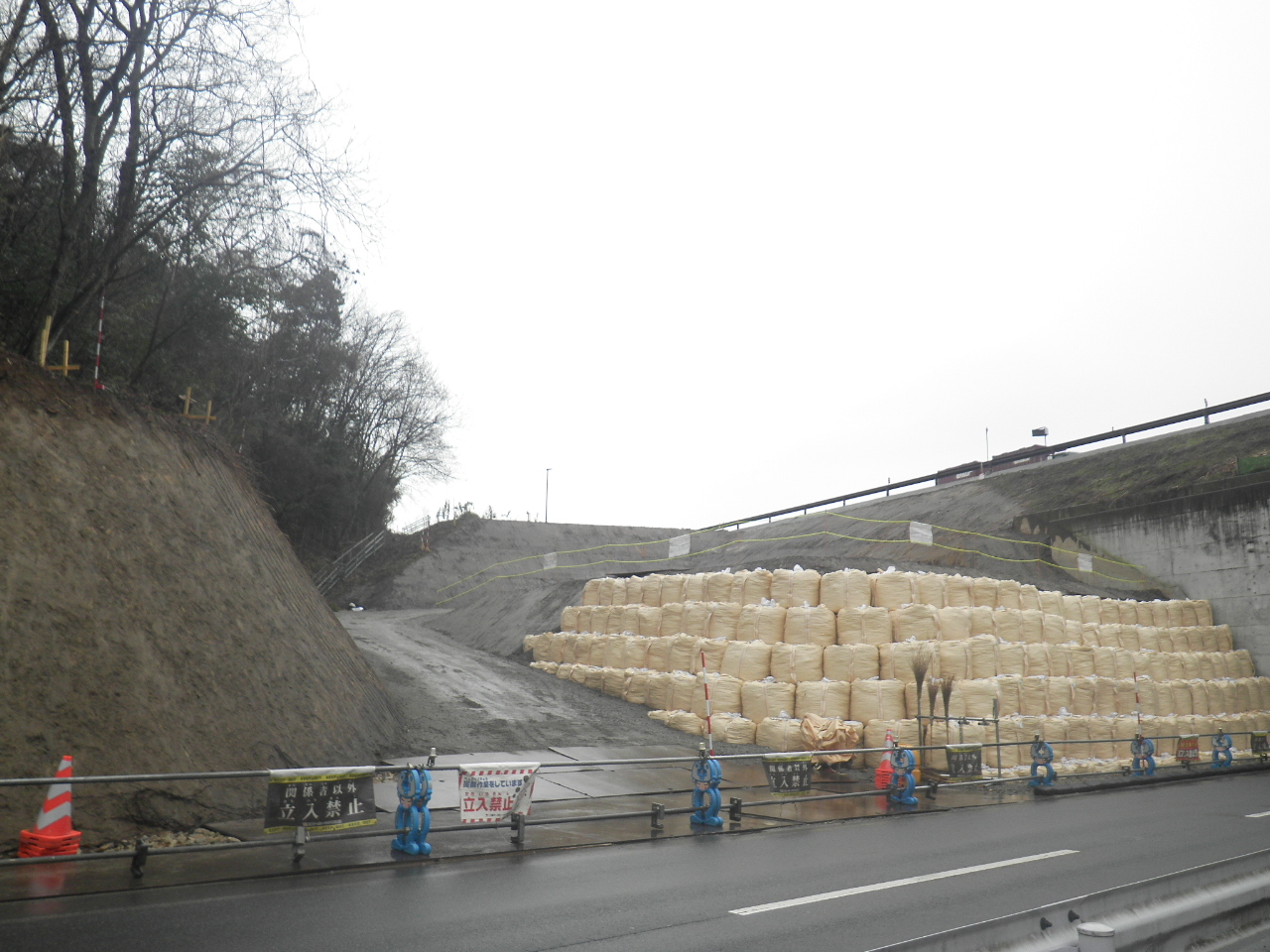

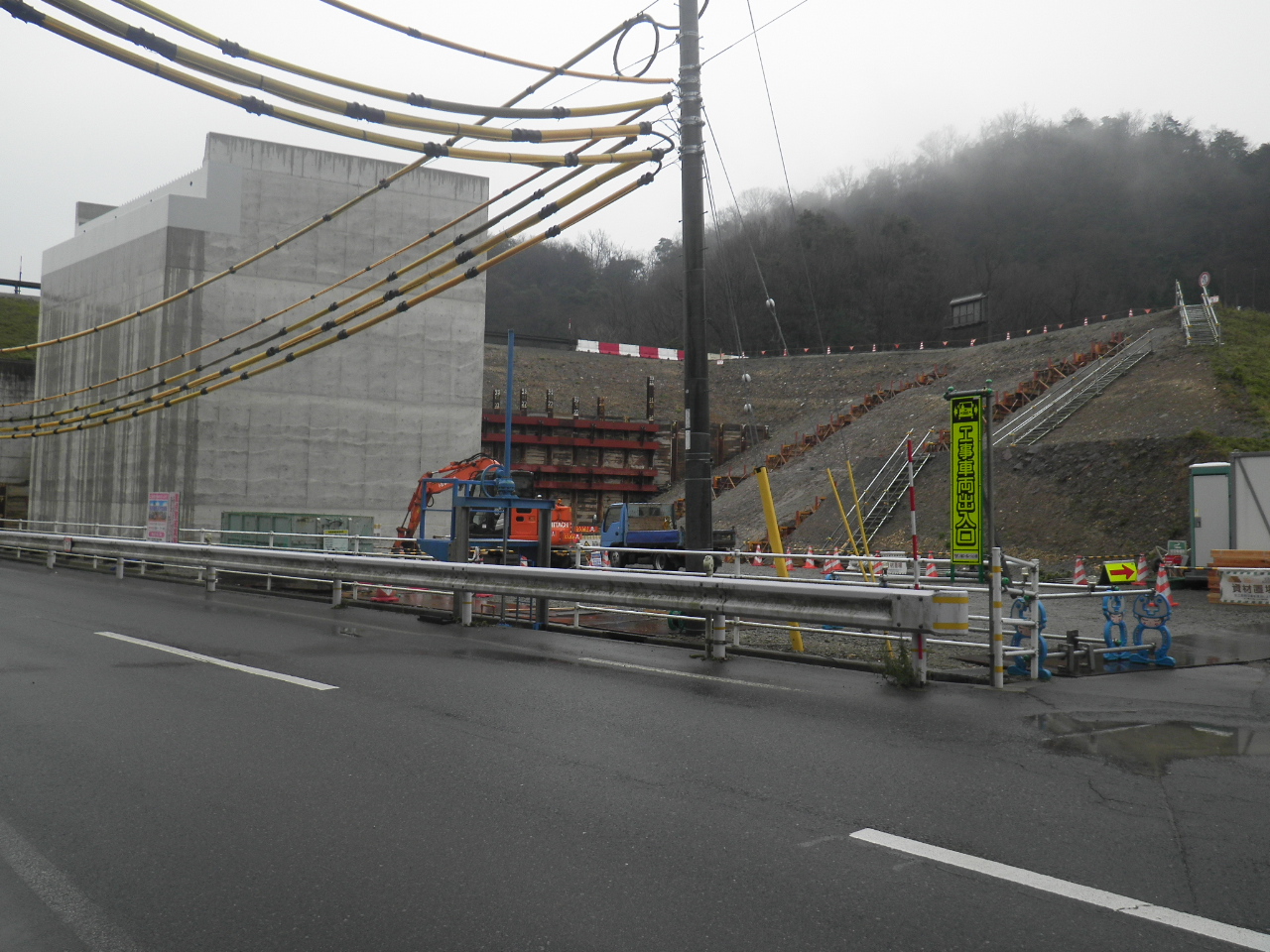

市道野寺北村線におきましては連日の片側交互通行規制が続きますが、地域の皆様の支障とならぬよう努めて参りますので何卒、ご理解とご協力を賜りますよう、よろしくお願い致します。令和元年9月末の進捗状況 70%

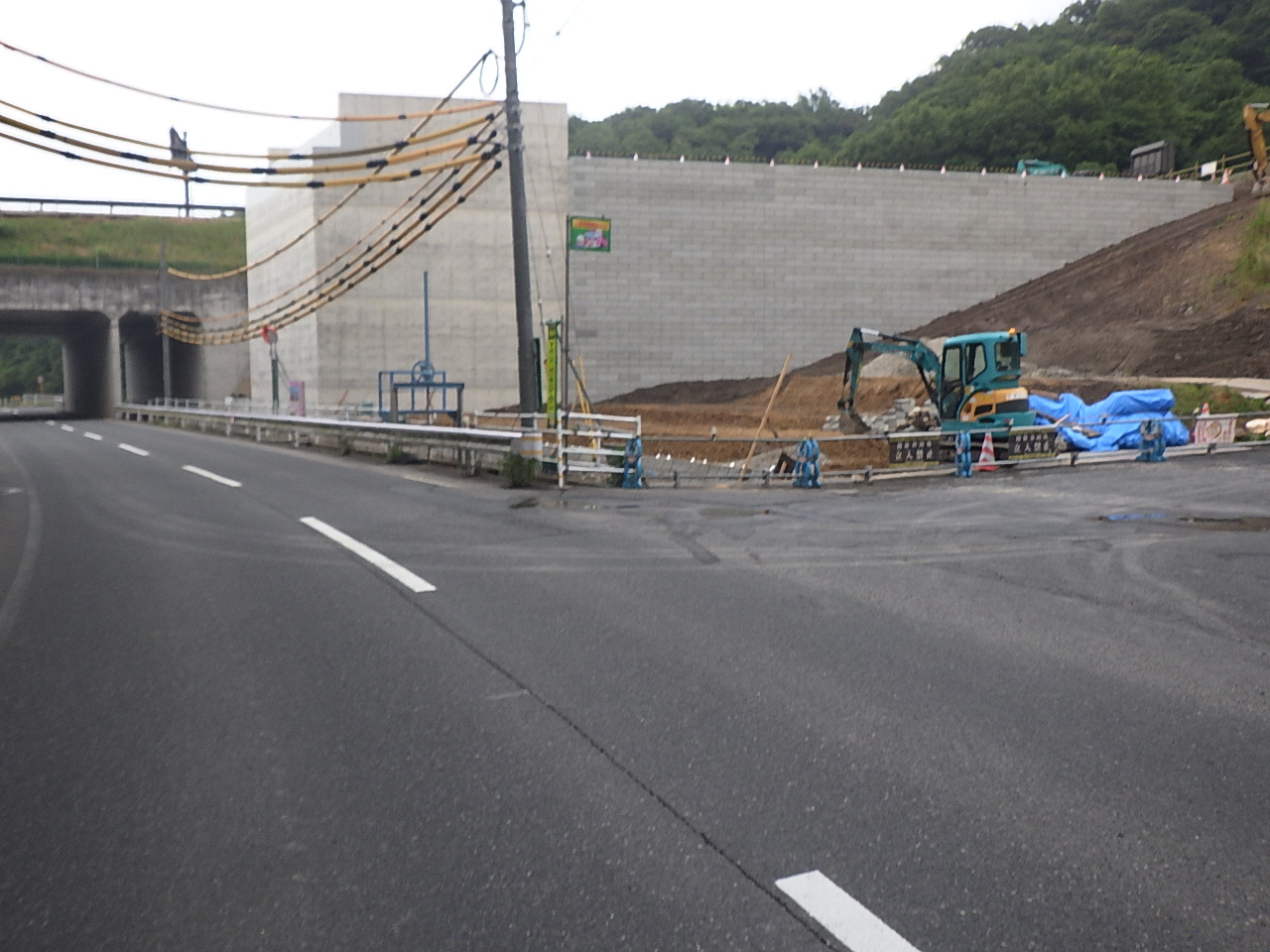

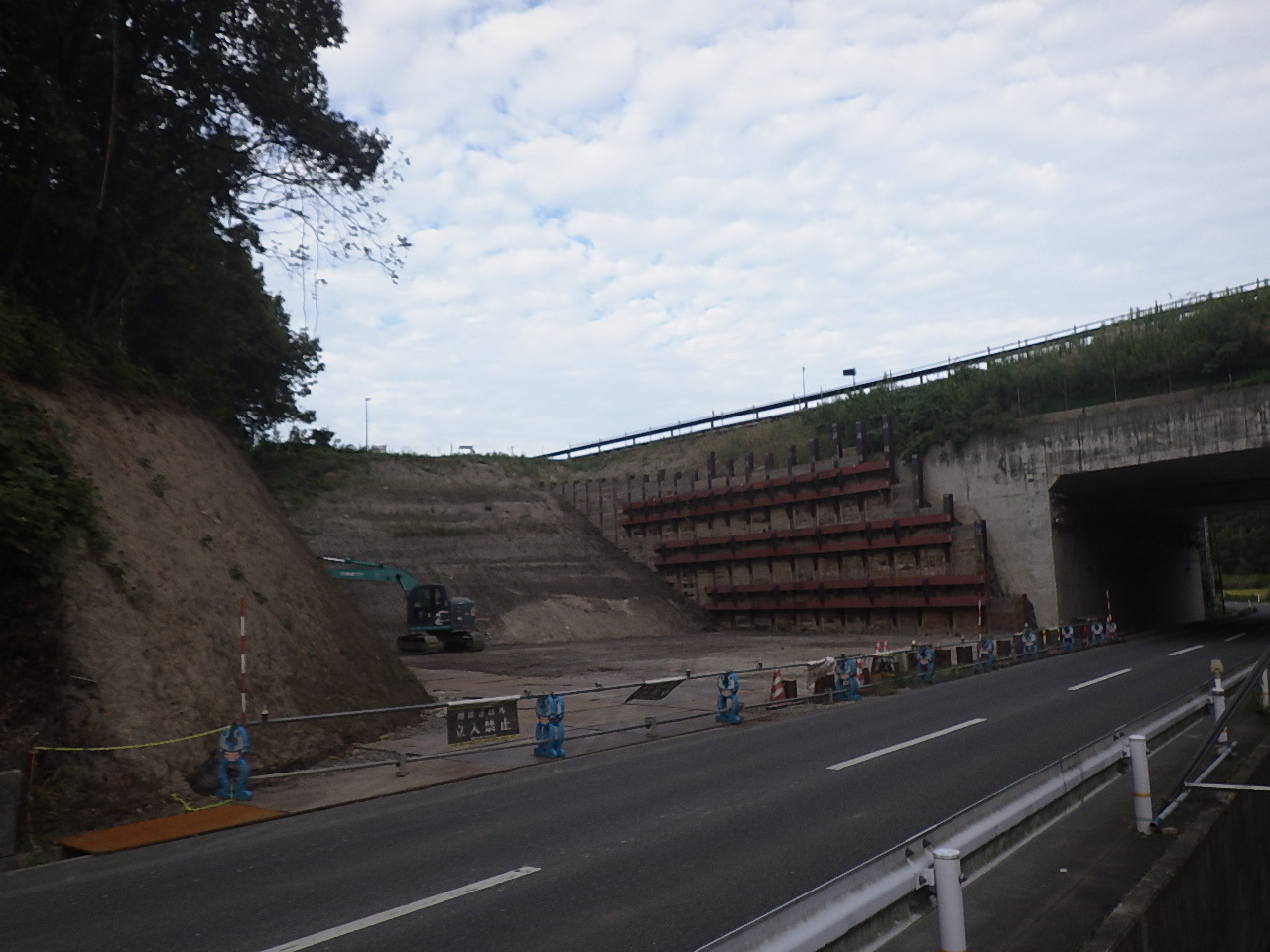

令和元年7月末の進捗状況 68%
平素よりご近隣の皆様には、ご理解とご協力をいただき、誠にありがとうございます。

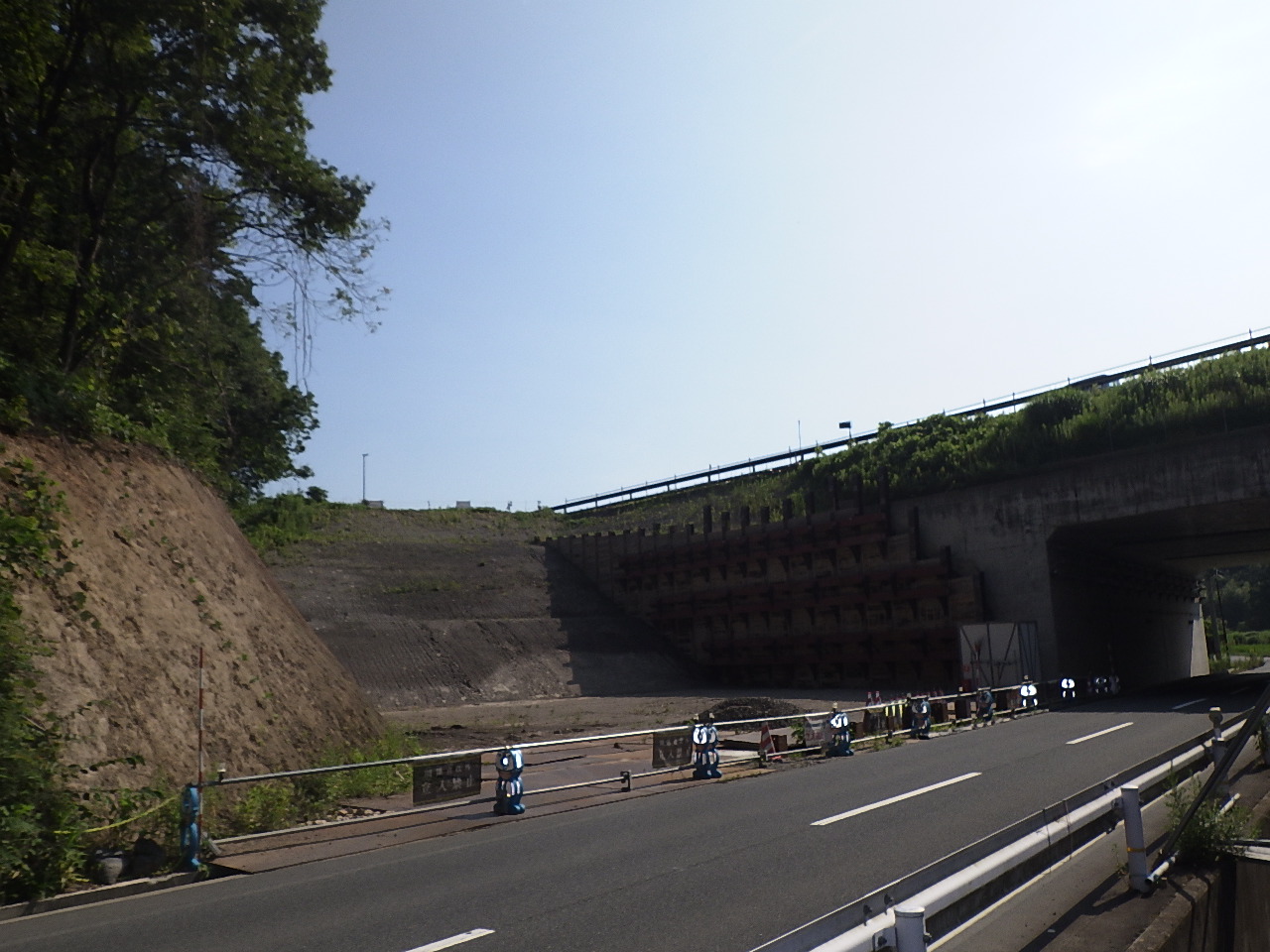

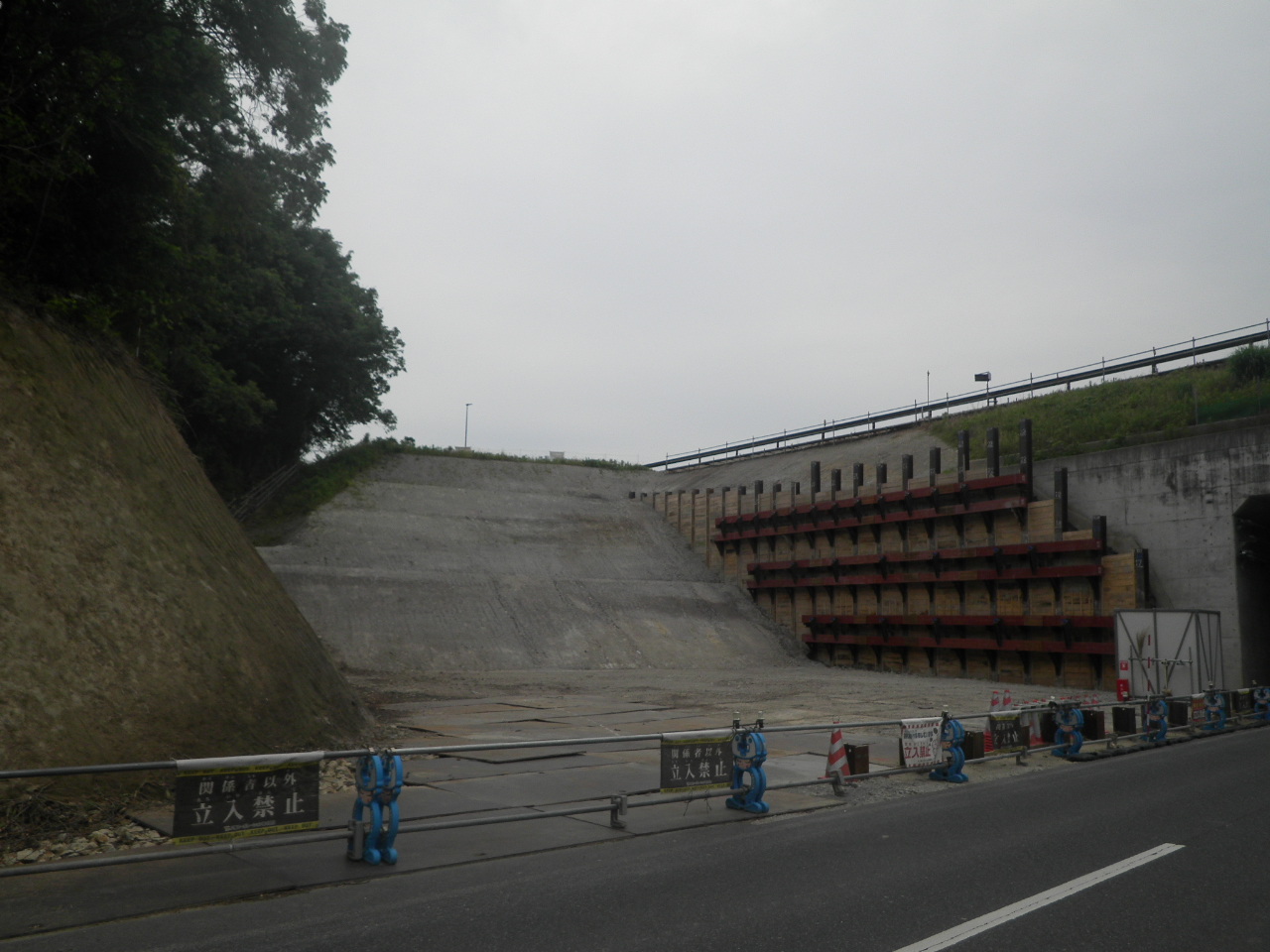

現在、A1橋台側は、市道部 盛土側の擁壁の施工を終え、付加車線の路側部に構築する擁壁を施工しています。A2橋台側については、地質調査結果に基づく基礎の修正設計を行っており、杭基礎工事を控えて、一旦施工を休止しております。
引続き、地域の皆様の支障とならぬよう努めて参りますので何卒、ご理解とご協力を賜りますよう、よろしくお願い致します。
