鳥取自動車道安全協議会

各現場の施工状況

鳥取自動車道有富川橋第2下部工事

発注元
国土交通省中国地方整備局鳥取河川国道事務所
工事箇所
鳥取県鳥取市本高地内
現場代理人
山本 真一
TEL
0857-28-5511
工期
平成30年9月11日~令和元年12月27日

鳥取自動車道では、鳥取県内に3箇所の付加車線を設け、より快適で安全な道路サービスを提供出来るよう整備を行っています。
当工事では、鳥取IC付近に計画されている付加車線の一部として、有富川に橋台1基の構築を行っています。
工事中は、皆様にご迷惑をお掛け致しますが、ご理解とご協力をお願い致します。

工事内容
道路土工-1式
橋台工-1基
仮設工-1式
構造物撤去工-1式

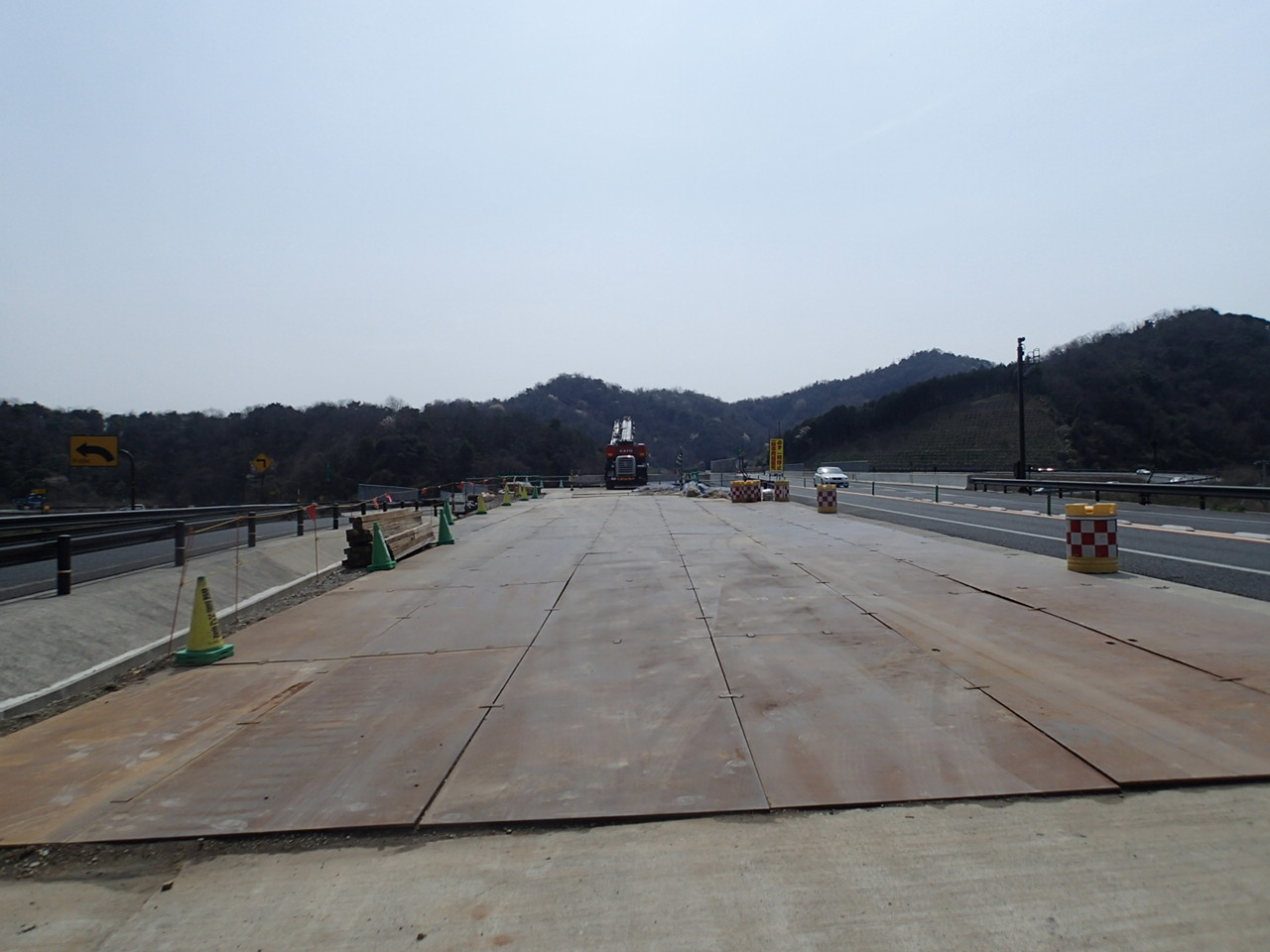

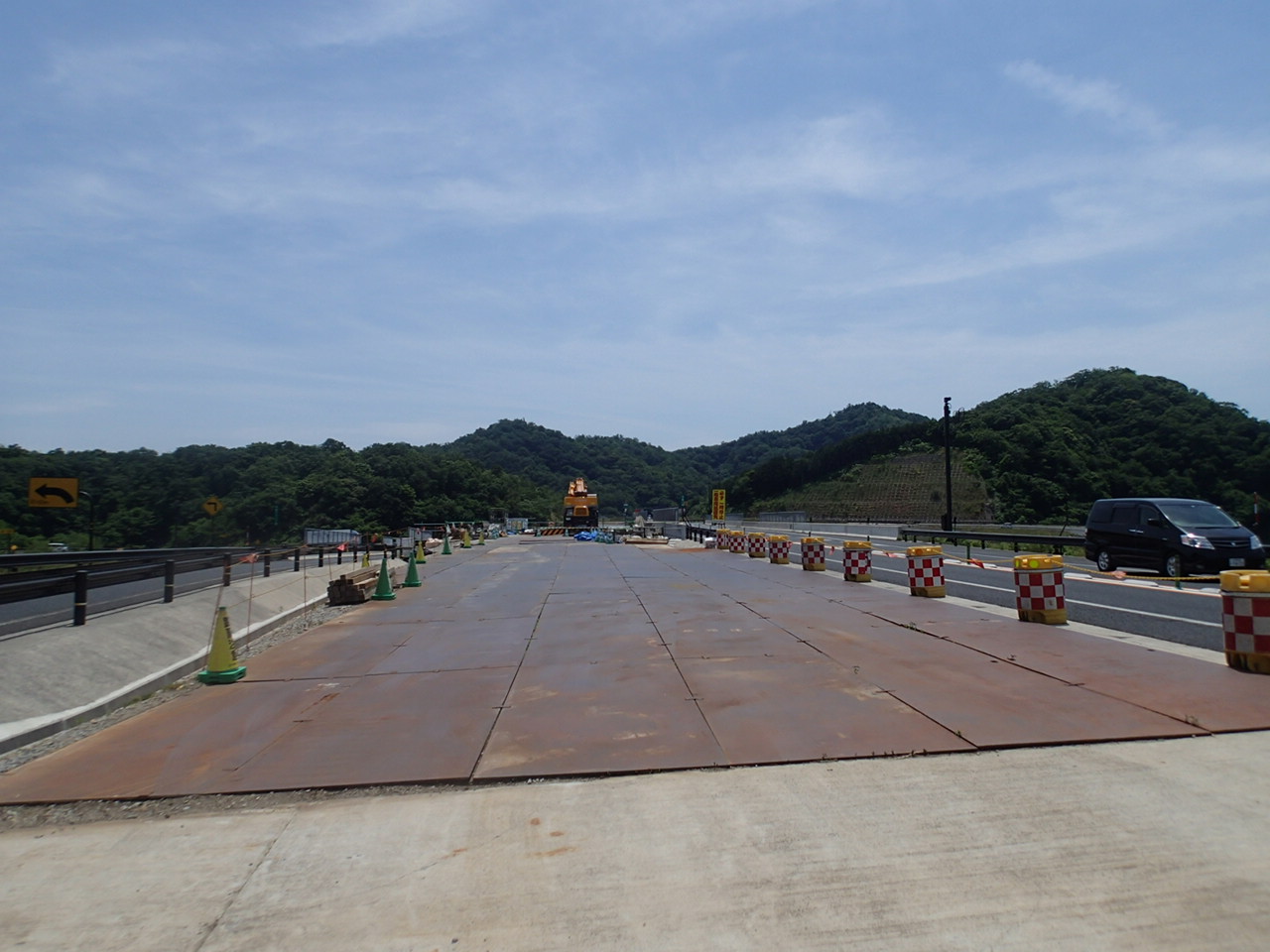

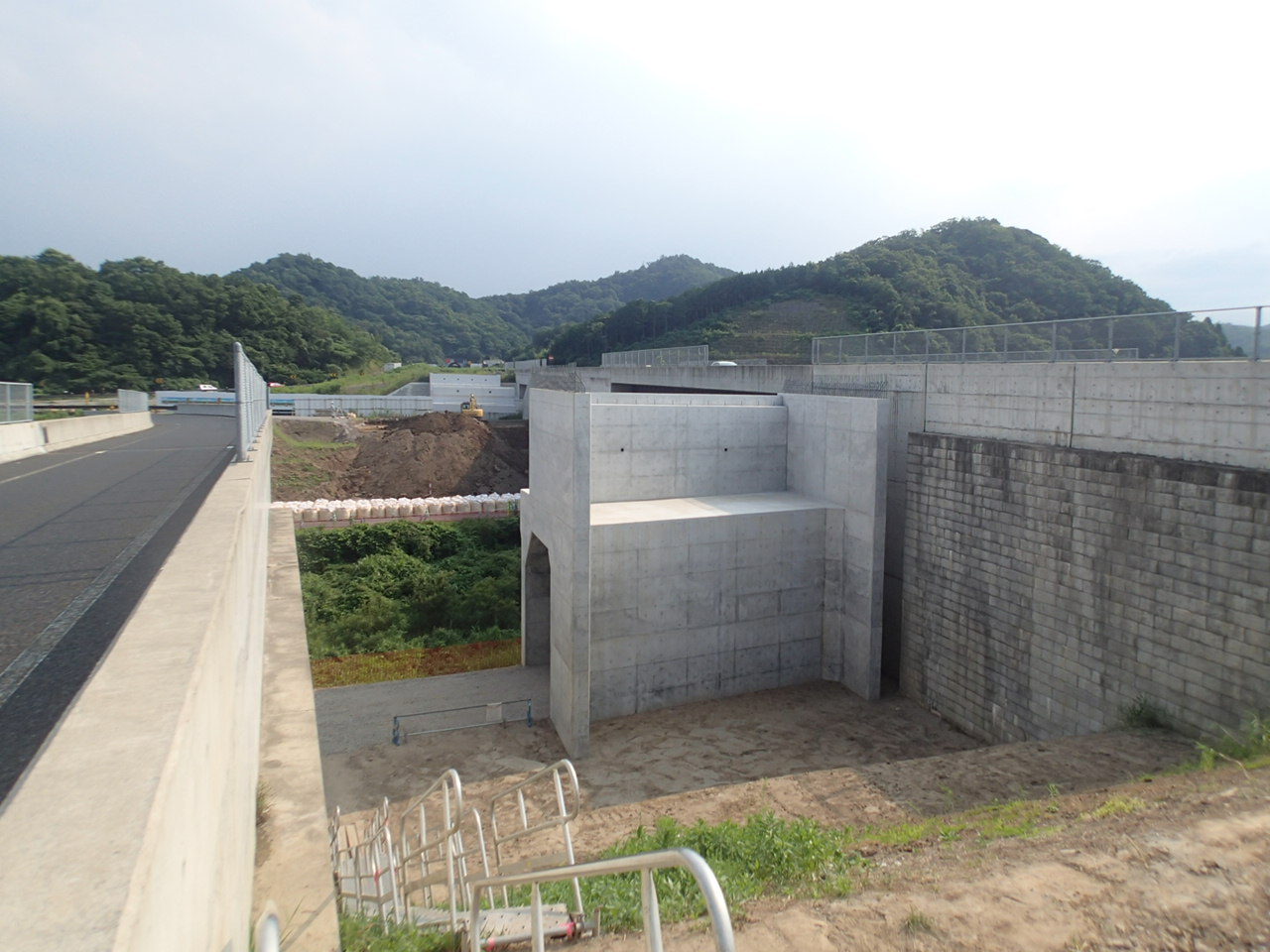

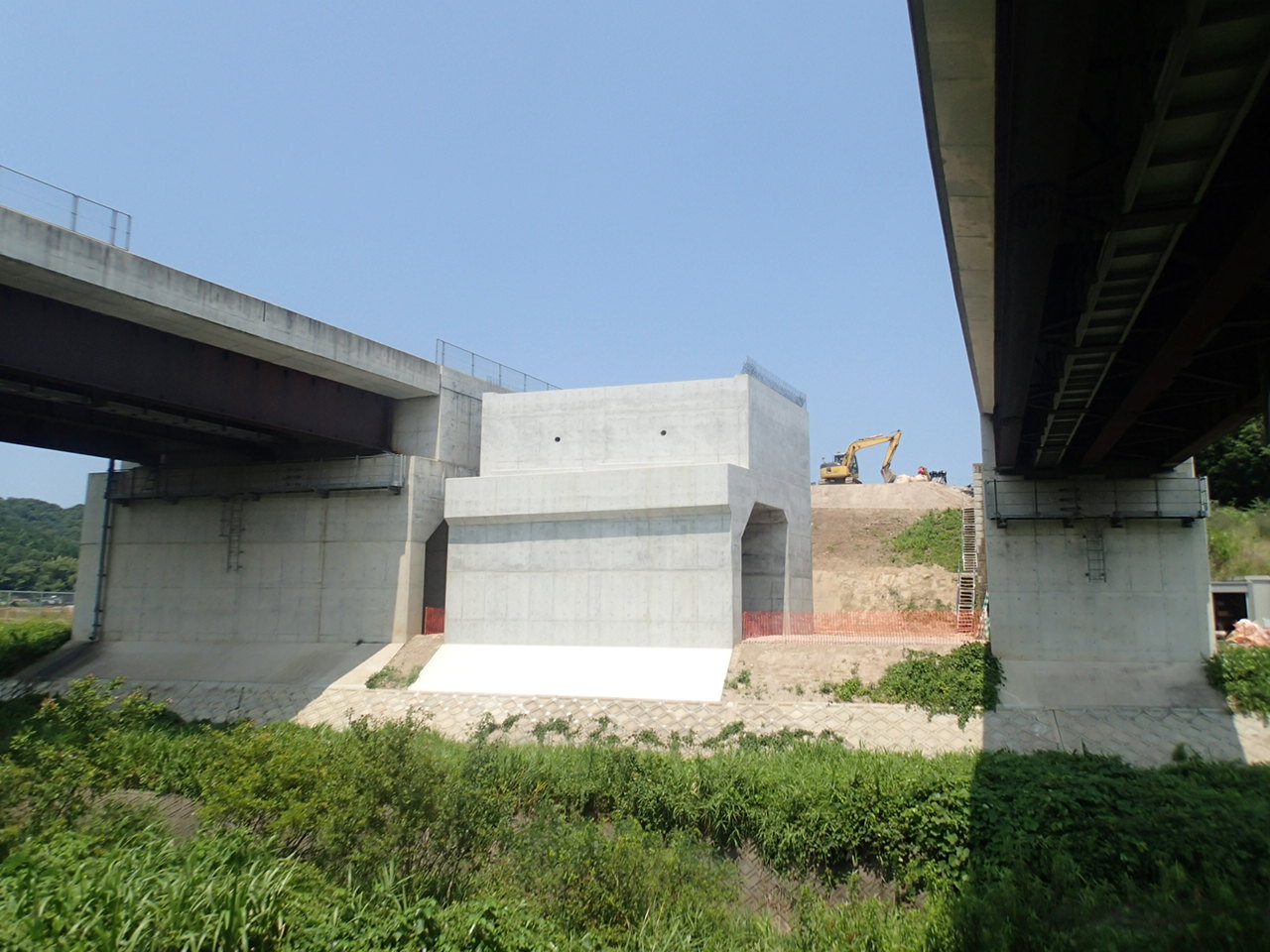

令和元年7月末の進捗状況 96.1%

7月末で橋台の施工及び仮橋の撤去が完了しました。現在は、本高地区から残土を搬出しています。

残土搬出も9月上旬には完了する予定です。今後も安全に作業を行っていきますので、引き続き工事に対するご理解とご協力をよろしくお願い致します。

鳥取自動車道では、鳥取県内に3箇所の付加車線を設け、より快適で安全な道路サービスを提供出来るよう整備を行っています。
当工事では、鳥取IC付近に計画されている付加車線の一部として、有富川に橋台1基の構築を行っています。
工事中は、皆様にご迷惑をお掛け致しますが、ご理解とご協力をお願い致します。

工事内容
道路土工-1式
橋台工-1基
仮設工-1式
構造物撤去工-1式

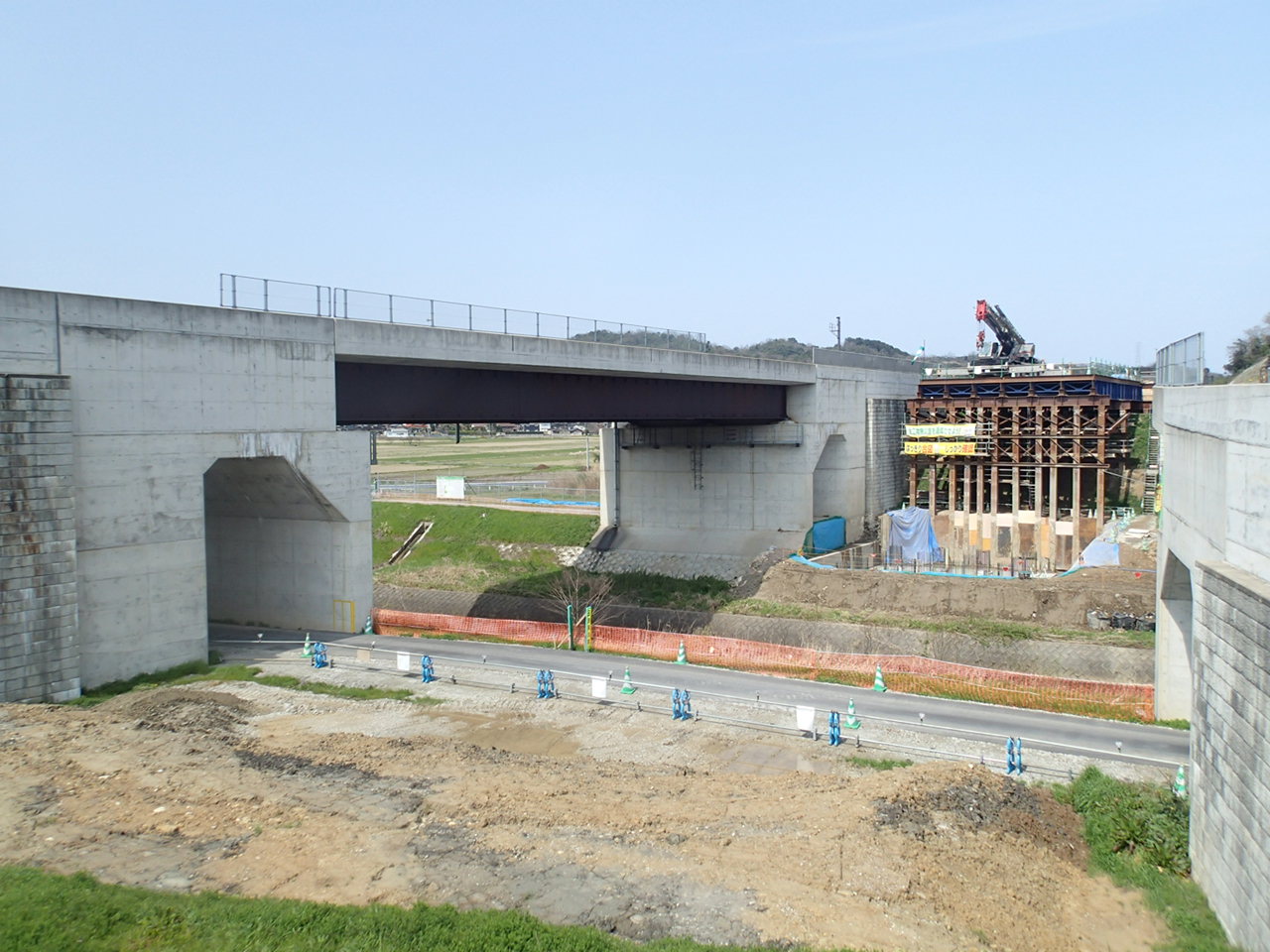

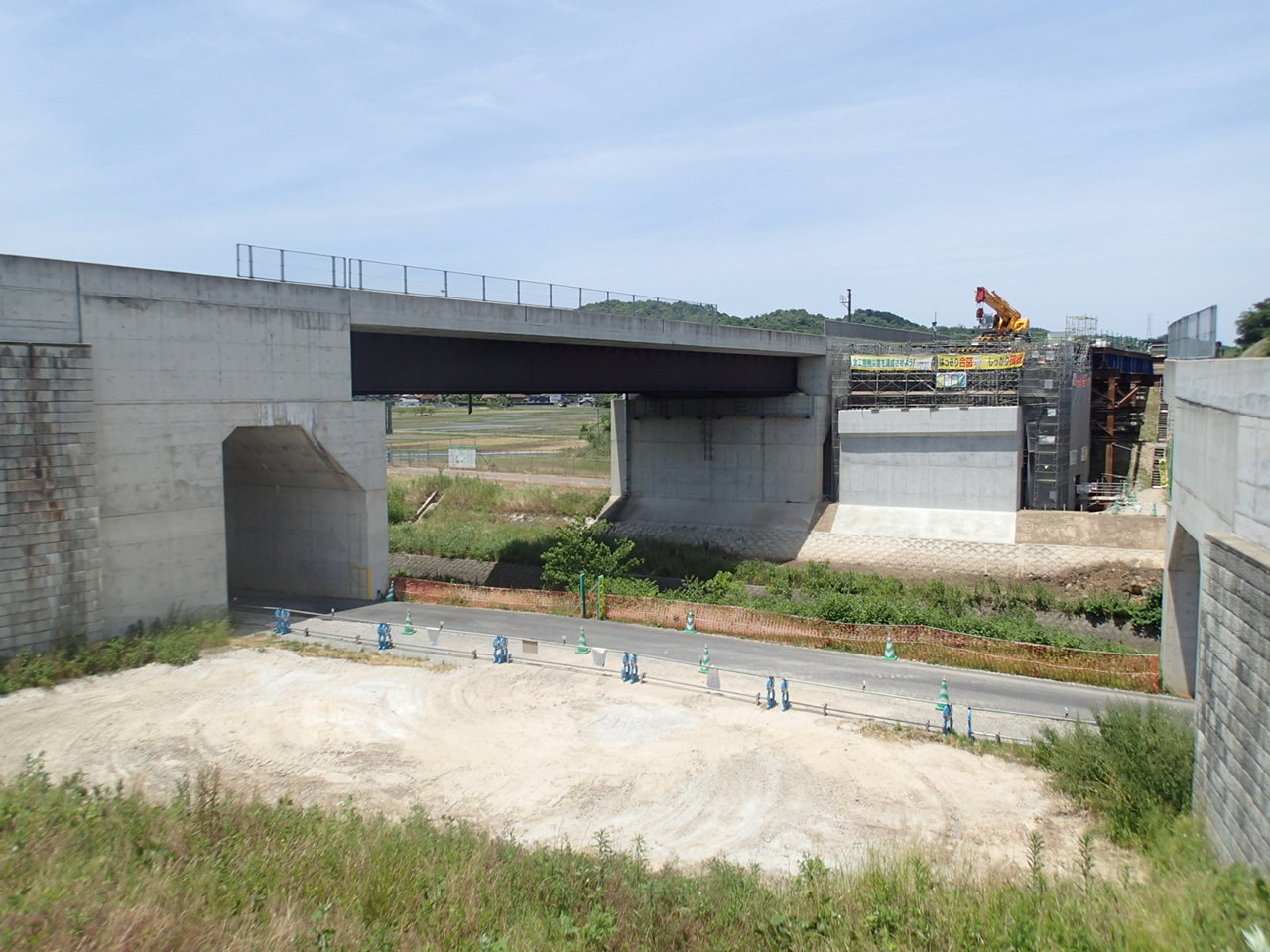

令和元年5月末の進捗状況 90.3%

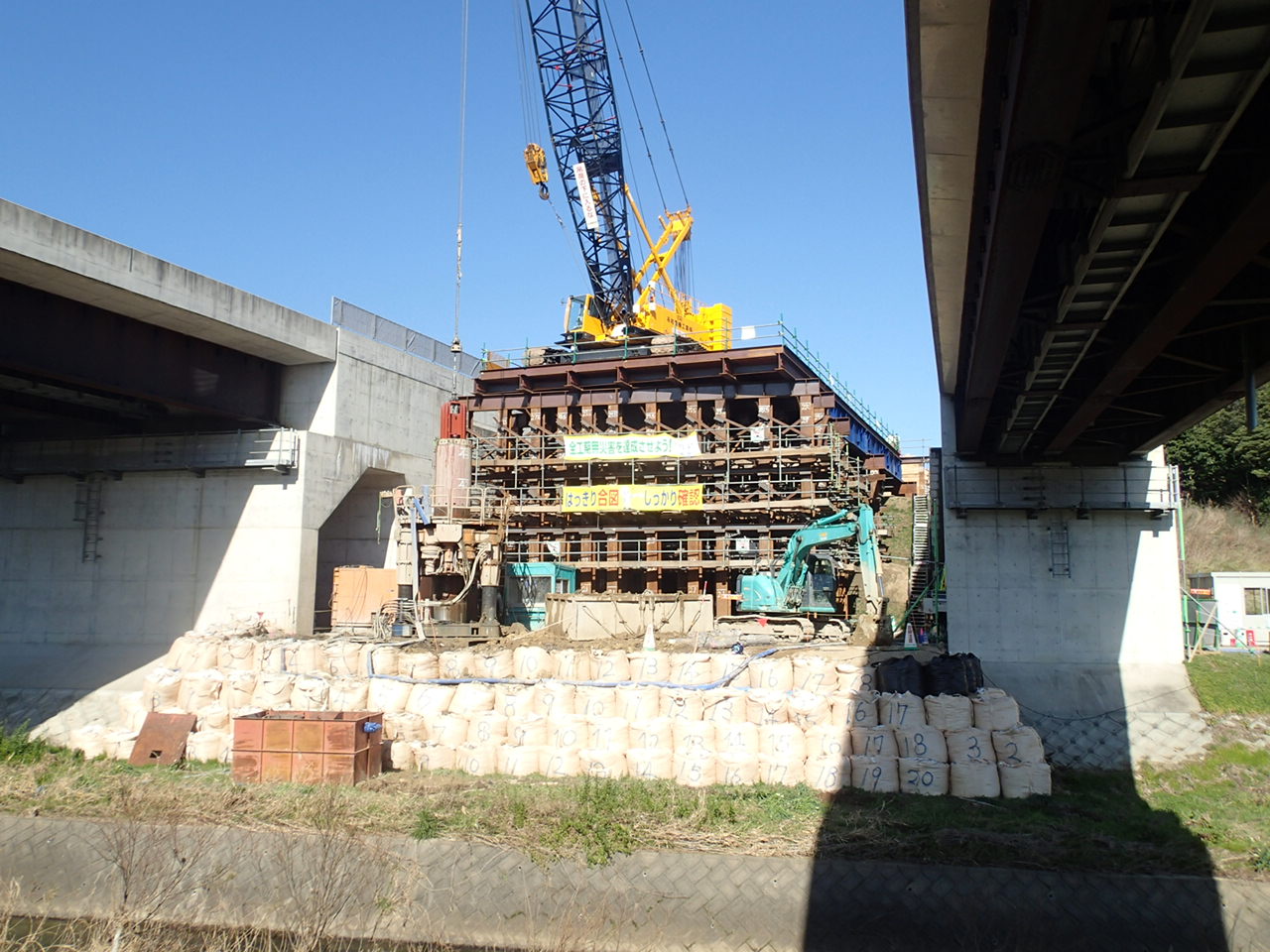

5月末で橋台のコンクリート打設が3ロット完了しました。6月の上旬に最後のコンクリート打設を行い、順次型枠脱型・足場解体を行い、7月上旬には橋台の施工が完了する予定です。
今後も安全に作業を行っていきますので、引き続き工事に対するご理解とご協力をよろしくお願い致します。

鳥取自動車道では、鳥取県内に3箇所の付加車線を設け、より快適で安全な道路サービスを提供出来る11よう整備を行っています。
当工事では、鳥取IC付近に計画されている付加車線の一部として、有富川に橋台1基、橋脚1基の構築を行っています。
工事中は、皆様にご迷惑をお掛け致しますが、ご理解とご協力をお願い致します。

工事内容
道路土工-1式
橋台工-1基
仮設工-1式
構造物撤去工-1式

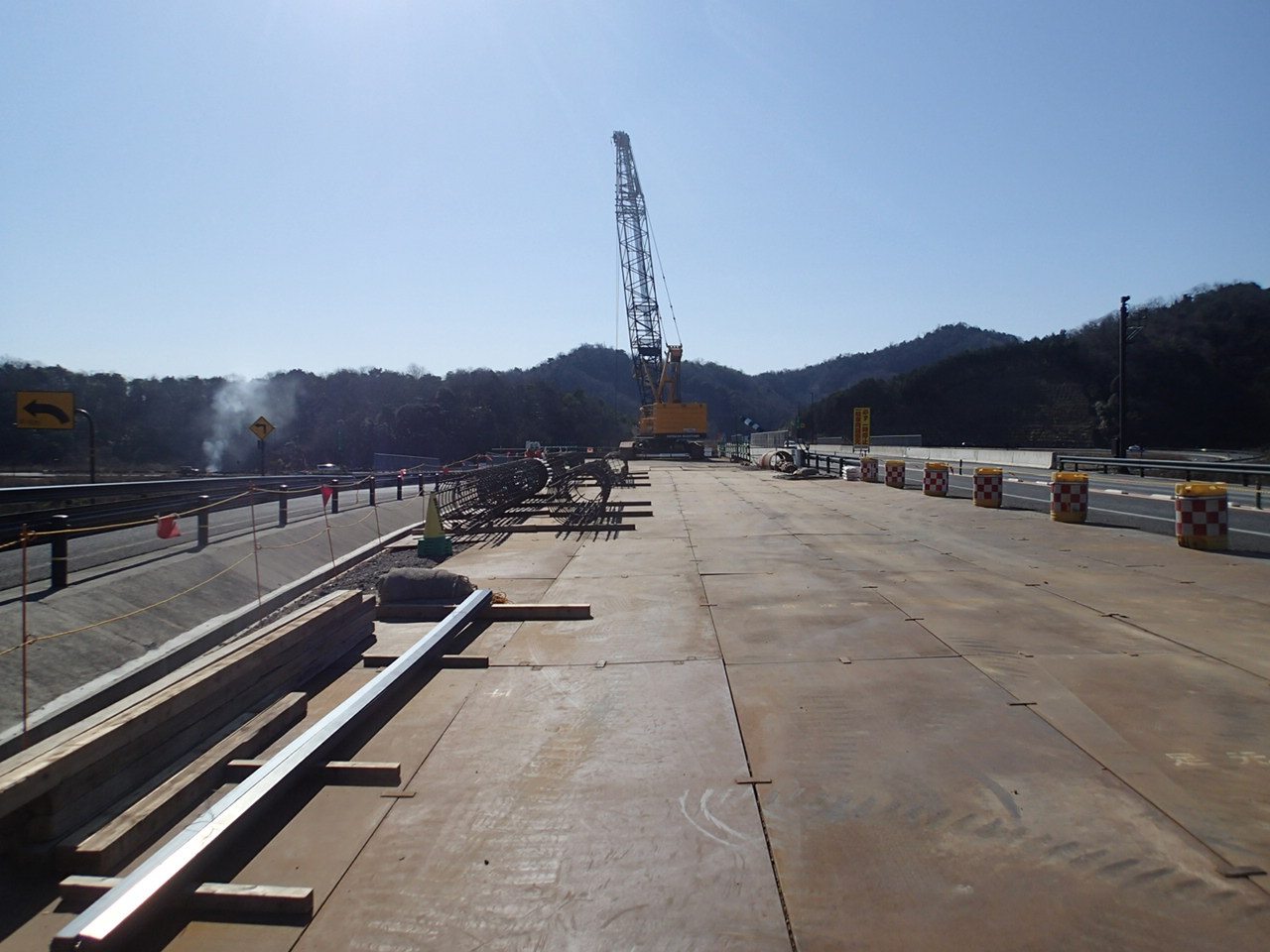

平成31年3月末の進捗状況  75.8%
3月末で橋台の基礎となる杭の施工が完了しました。現在、橋台の施工(鉄筋・型枠・足場・コンクリート)を行っています。今後も安全に作業を行っていきますので、引き続き工事に対するご理解とご協力をよろしくお願い致します。

鳥取自動車道では、鳥取県内に3箇所の付加車線を設け、より快適で安全な道路サービスを提供出来るよう整備を行っています。
当工事では、鳥取IC付近に計画されている付加車線の一部として、有富川に橋台1基の構築を行っています。
工事中は、皆様にご迷惑をお掛け致しますが、ご理解とご協力をお願い致します。



工事内容
道路土工-1式
橋台工-1基
仮設工-1式
構造物撤去工-1式





平成31年1月末の進捗状況 26.7%

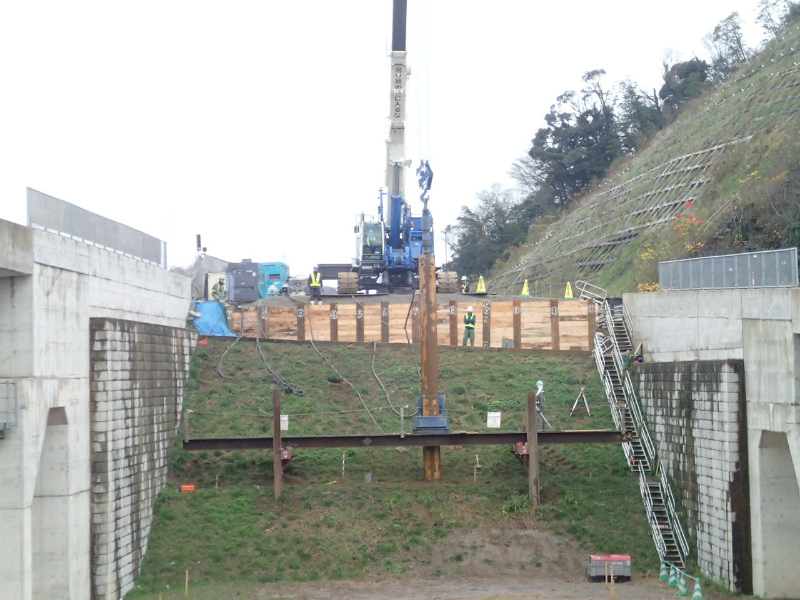

現在、有富川の西側において橋台の基礎となる杭の施工しています。
3月下旬まで杭の施工を行い、引き続き橋台の施工を行います。



 鳥取自動車道では、鳥取県内に3箇所の付加車線を設け、より快適で安全な道路サービスを提供出来る11よう整備を行っています。
 当工事では、鳥取IC付近に計画されている付加車線の一部として、有富川に橋台1基、橋脚1基の構築を行っています。
 工事中は、皆様にご迷惑をお掛け致しますが、ご理解とご協力をお願い致します。



工事内容
道路土工 1式
橋台工 1基
RC橋脚工 1基
仮設工 1式
構造物撤去工 1式

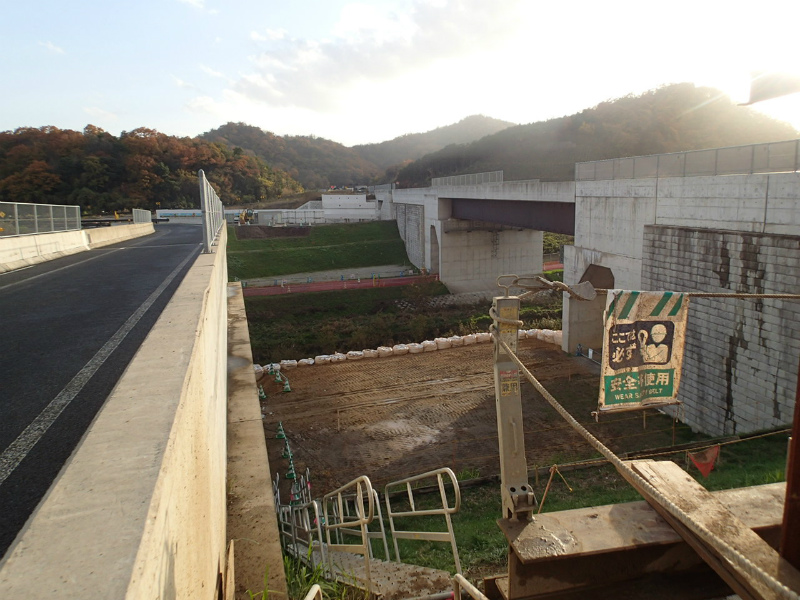

平成30年11月末の進捗状況  6.0%


 現在、有富川の西側において橋台工を施工するための仮設構台を施工しています。仮設構台の施工完了後、1年明けから橋台の基礎となる場所打杭の施工を行います。
 また、橋台工の仮設構台施工完了後、有富川の東側において橋脚工を施工するための仮設構台を施工します。
