鳥取自動車道安全協議会

各現場の施工状況

鳥取自動車道有富川橋鋼上部工事

発注元
国土交通省中国地方整備局鳥取河川国道事務所
工事箇所
鳥取県鳥取市本高地内
現場代理人
服部 一実
TEL
0857-30-5286
工期
令和2年6月5日~令和3年7月30日

当工事は、鳥取自動車道の鳥取IC付近に計画されている付加車線の一部として、有富川上に架かる鋼橋の製作、架設工事となります。橋梁は、工場で製作し、現地に輸送します。現地では、河川部分を送り出し工法で鋼桁を架設し、陸上部は、大型油圧クレーン車を用いて鋼桁の架設を行い、床版工事を行って完成となります。工事中は、皆様にご迷惑をお掛け致しますが、ご理解とご協力をお願いします。



工事内容
工場製作工 220.5t
工場塗装工 1式
工場製品輸送工 220.5t
鋼橋架設工 1式
 架設工(クレーン架設) 40.8t
 架設工(送り出し架設) 176.0t
床版工 1式
 合成床版工 978m2
横桁巻立コンクリート工 1式
橋梁付属物工 1式
鋼橋足場設置工 1式

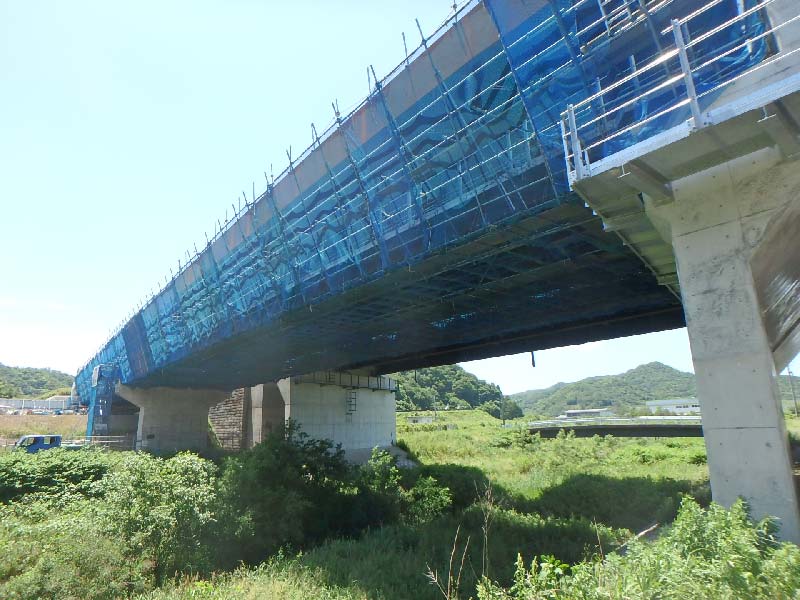

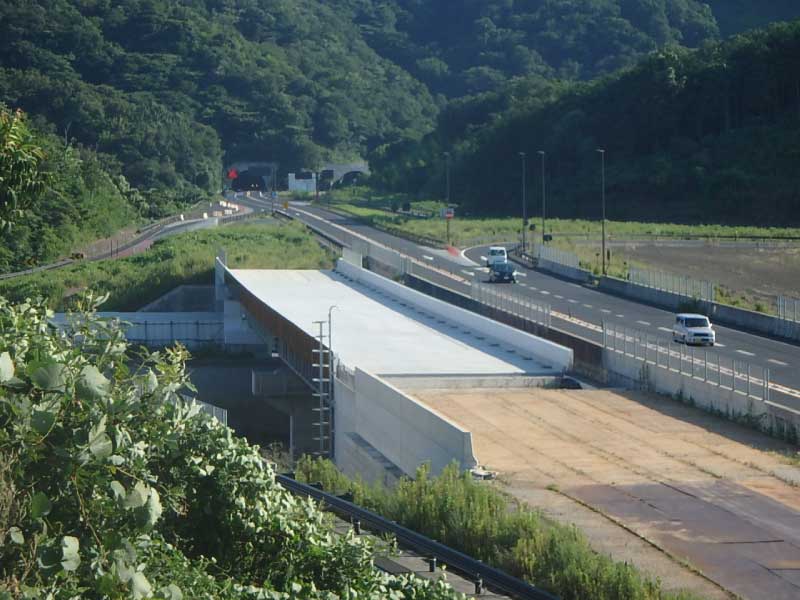

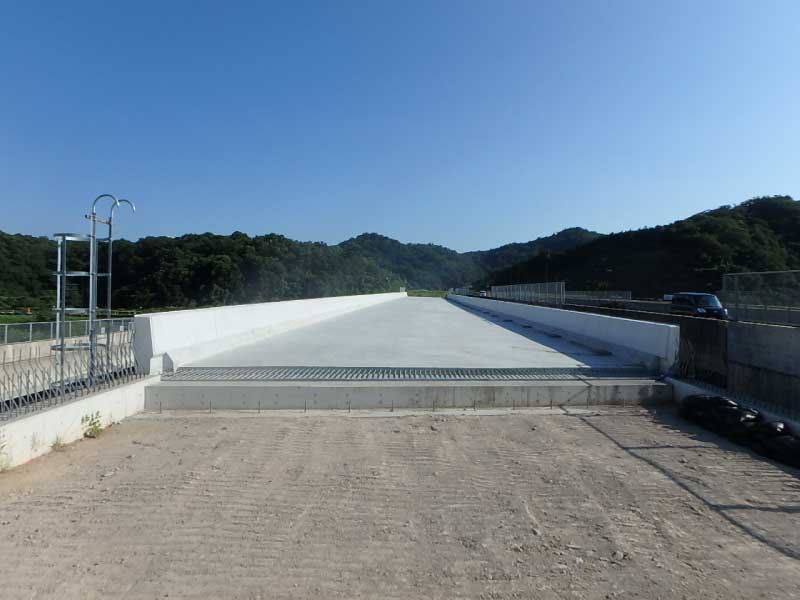

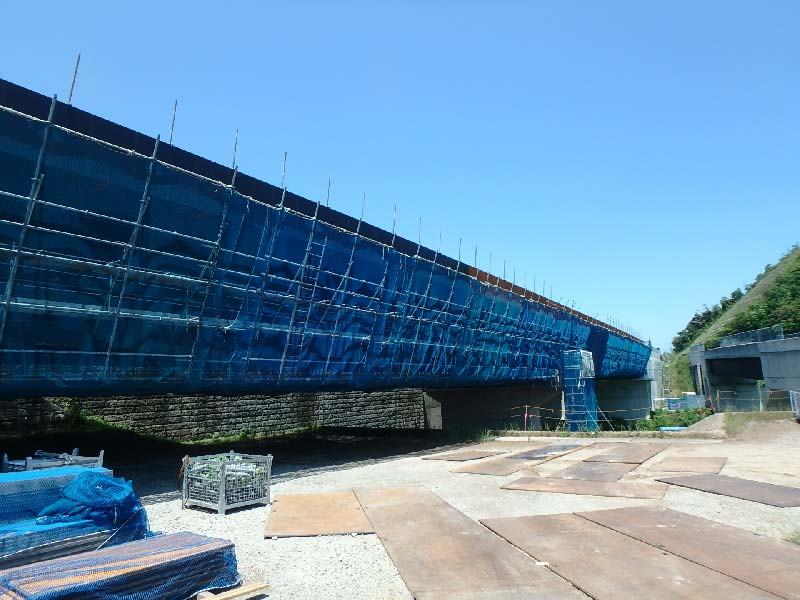

令和3年7月末の進捗状況 100%



日頃より地域の皆様、鳥取自動車道を走行する皆様方には、工事へのご理解・ご協力を賜り有難うございます。今月末に工事が無事完了した事をお知らせいたします。

当工事は、鳥取自動車道の鳥取IC付近に計画されている付加車線の一部として、有富川上に架かる鋼橋の製作、架設工事となります。橋梁は、工場で製作し、現地に輸送します。現地では、河川部分を送り出し工法で鋼桁を架設し、陸上部は、大型油圧クレーン車を用いて鋼桁の架設を行い、床版工事を行って完成となります。
工事中は、皆様にご迷惑をお掛け致しますが、ご理解とご協力をお願いします。



工事内容
工場製作工 220.5t
工場塗装工 1式
工場製品輸送工 220.5t
鋼橋架設工 1式
 架設工(クレーン架設) 40.8t
 架設工(送り出し架設) 176.0t
床版工 1式
 合成床版工 978m2
横桁巻立コンクリート工 1式
橋梁付属物工 1式
鋼橋足場設置工 1式

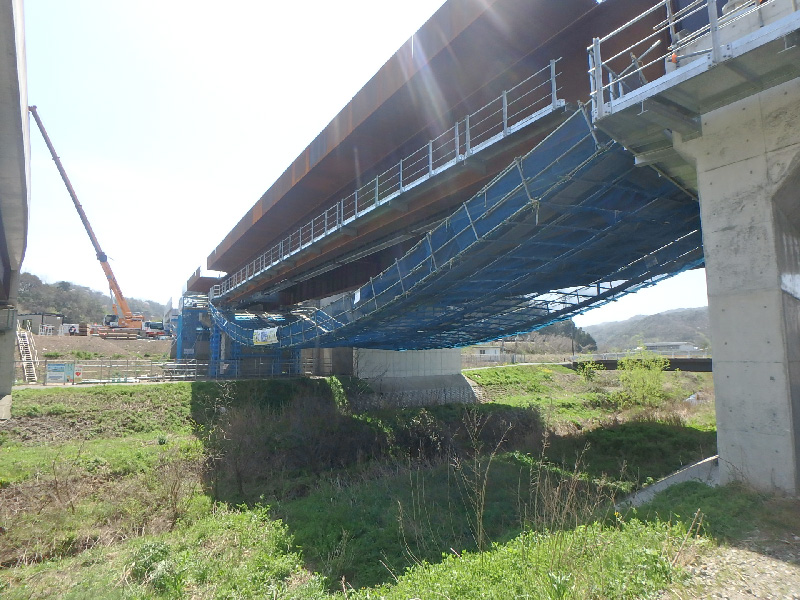

令和3年5月末の進捗状況 83%



3月末で送り出し架設、桁降下作業、トラッククレーン架設が完了しました。
引き続き、桁調整、足場の組立、沓座モルタル施工を行って架設作業が終了します。
今後、4月下旬から横桁巻立てコンクリートの施工に入って5月中旬頃から床版工事を行っていきます。
市道、農道(河川管理道)を通行止めして施工する場合があります。引き続き工事に対するご理解とご協力をよろしくお願い致します。

当工事は、鳥取自動車道の鳥取IC付近に計画されている付加車線の一部として、有富川上に架かる鋼橋の製作、架設工事となります。橋梁は、工場で製作し、現地に輸送します。現地では、河川部分を送り出し工法で鋼桁を架設し、陸上部は、大型油圧クレーン車を用いて鋼桁の架設を行い、床版工事を行って完成となります。
工事中は、皆様にご迷惑をお掛け致しますが、ご理解とご協力をお願いします。



工事内容
工場製作工 220.5t
工場塗装工 1式
工場製品輸送工 220.5t
鋼橋架設工 1式
 架設工(クレーン架設) 40.8t
 架設工(送り出し架設) 176.0t
床版工 1式
 合成床版工 978m2
横桁巻立コンクリート工 1式
橋梁付属物工 1式
鋼橋足場設置工 1式

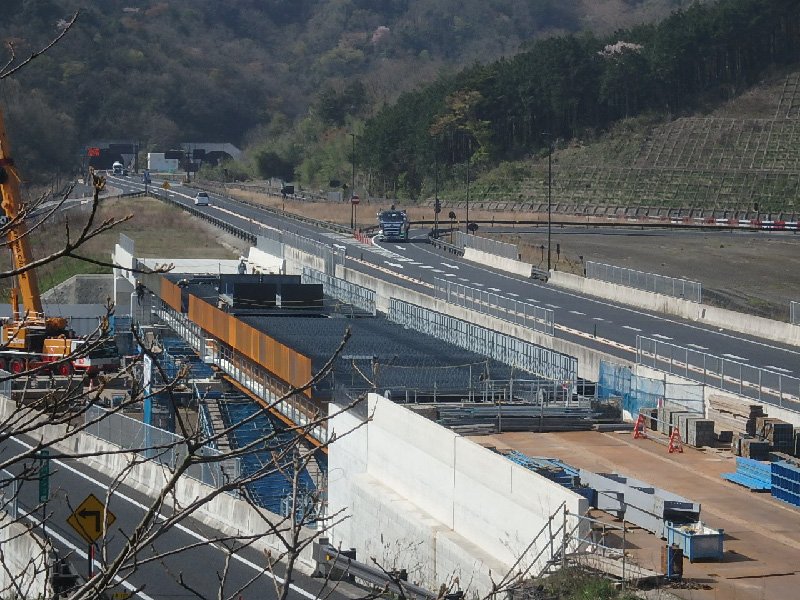

令和3年3月末の進捗状況 70.2%



3月末で送り出し架設、桁降下作業、トラッククレーン架設が完了しました。
引き続き、桁調整、足場の組立、沓座モルタル施工を行って架設作業が終了します。
今後、4月下旬から横桁巻立てコンクリートの施工に入って5月中旬頃から床版工事を行っていきます。
市道、農道(河川管理道)を通行止めして施工する場合があります。引き続き工事に対するご理解とご協力をよろしくお願い致します。

当工事は、鳥取自動車道の鳥取IC付近に計画されている付加車線の一部として、有富川上に架かる鋼橋の製作、架設工事となります。橋梁は、工場で製作し、現地に輸送します。現地では、河川部分を送り出し工法で鋼桁を架設し、陸上部は、大型油圧クレーン車を用いて鋼桁の架設を行い、床版工事を行って完成となります。
工事中は、皆様にご迷惑をお掛け致しますが、ご理解とご協力をお願いします。



工事内容
工場製作工 220.5t
工場塗装工 1式
工場製品輸送工 220.5t
鋼橋架設工 1式
 架設工(クレーン架設) 40.8t
 架設工(送り出し架設) 176.0t
床版工 1式
 合成床版工 978m2
横桁巻立コンクリート工 1式
橋梁付属物工 1式
鋼橋足場設置工 1式

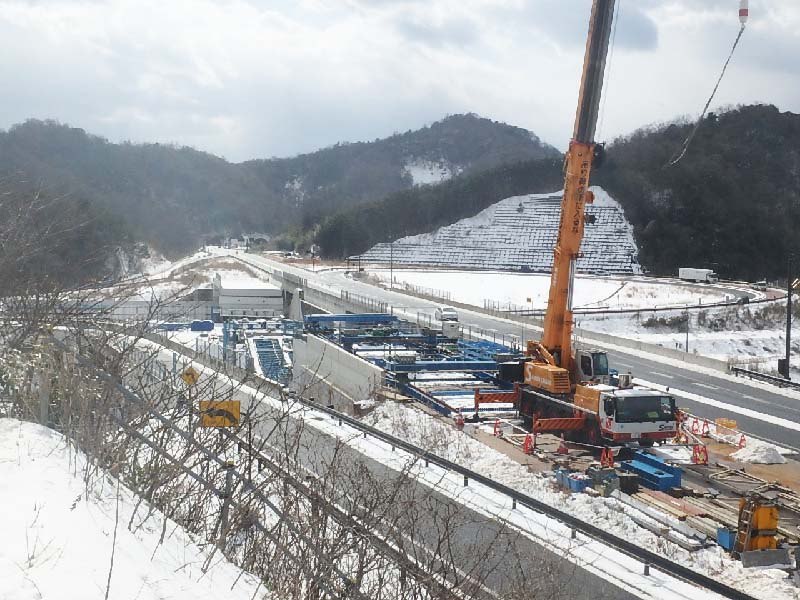

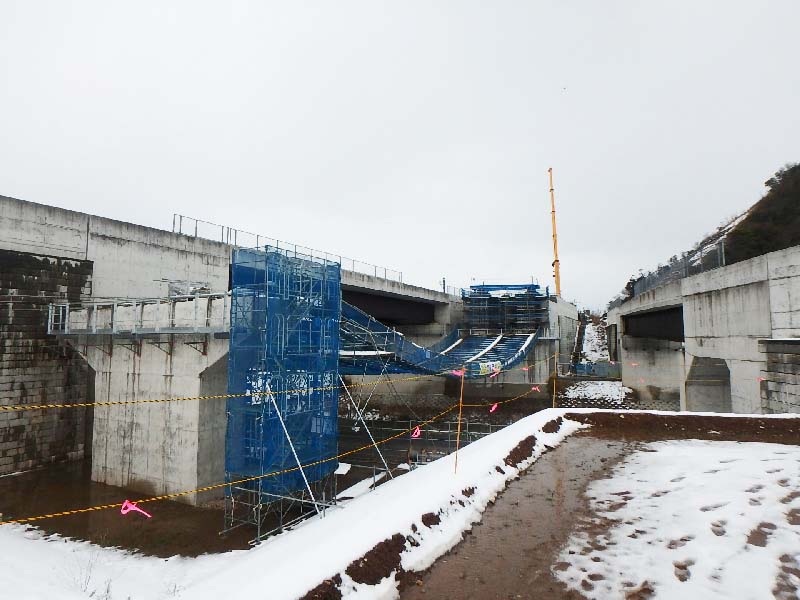

令和3年1月末の進捗状況 46.1%



1月末で工場製作、工場塗装が完了し、現地への発送待ちの状況です。
現地では送り出し架設に向けて現在、送り出し設備、軌条設備、ワーヤーブリッジ足場の施工を行っています。
今後、2月初旬から3月中旬に桁の架設、送り出し架設の施工を行っていきます。市道、農道(河川管理道)を通行止めして施工する場合があります。引き続き工事に対するご理解とご協力をよろしくお願い致します。
