発注元
国土交通省中国地方整備局鳥取河川国道事務所
工事箇所
鳥取県鳥取市下味野地内
現場代理人
森本 邦彦
TEL
0857-22-3138
工期
平成28年3月29日~平成29年3月24日

平成28年6月末の進捗状況  7.4%

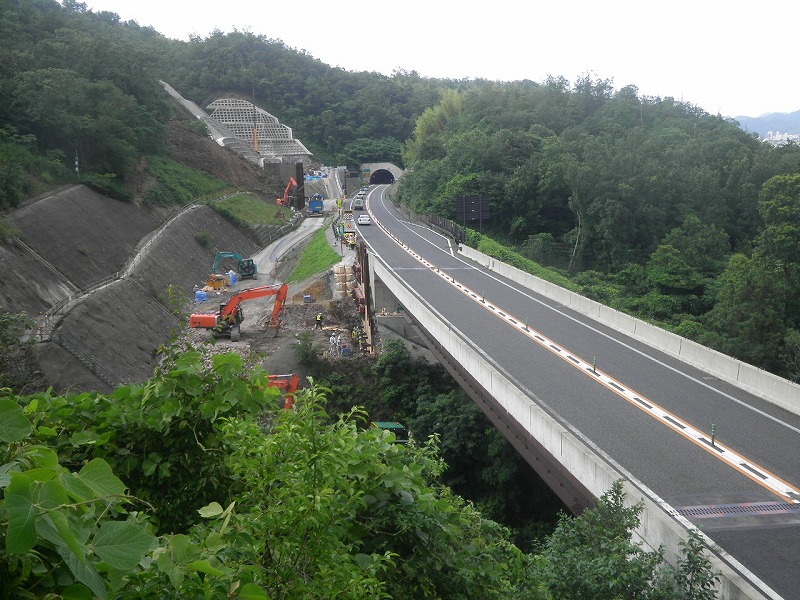

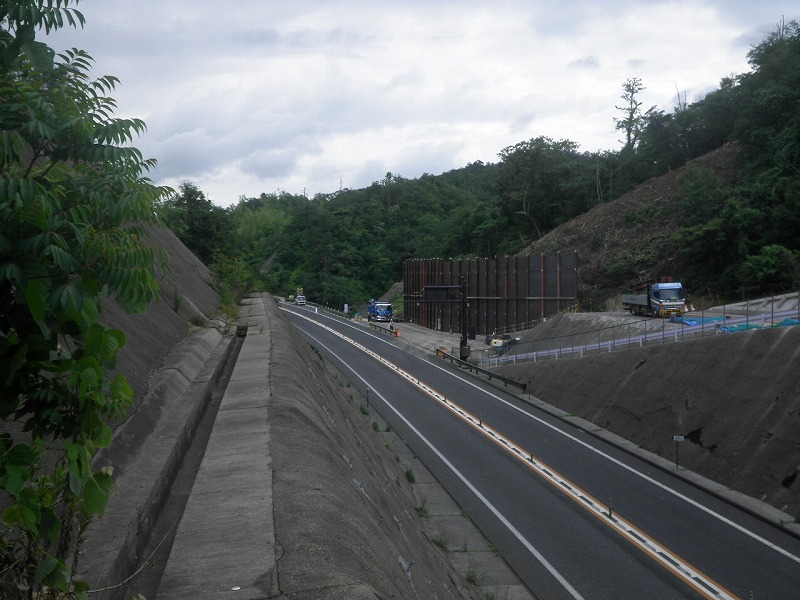

6月は、起点側(智頭側)では土留・仮締切工、橋台床掘を平行して施工しています。
終点側(鳥取側)では、切土施工箇所に土工用仮設防護柵の設置を行い、伐採作業を完了しています。
7月より、本格的に切土作業を行っていきます。
