発注元
国土交通省中国地方整備局鳥取河川国道事務所
工事箇所
鳥取県鳥取市下味野地内
現場代理人
森本 邦彦
TEL
0857-22-3138
工期
平成28年3月29日~平成29年3月24日

平成29年6月末の進捗状況  76.9%

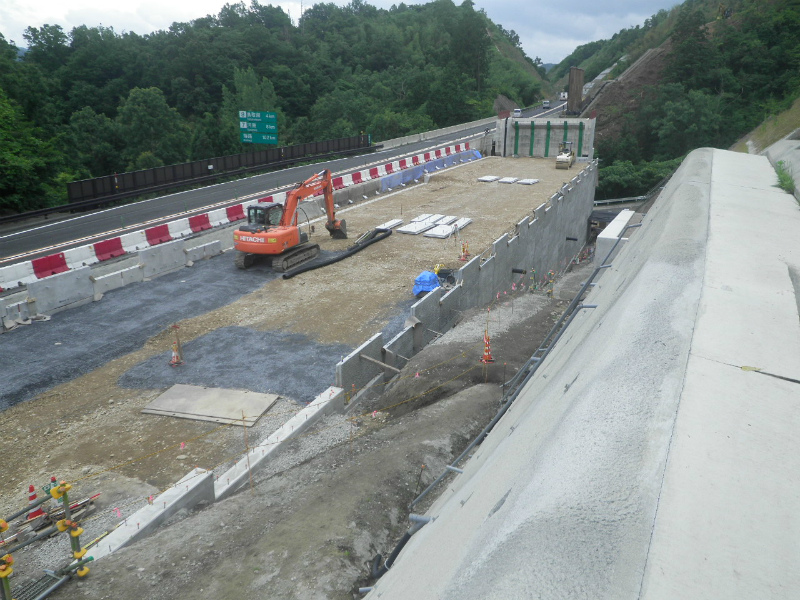

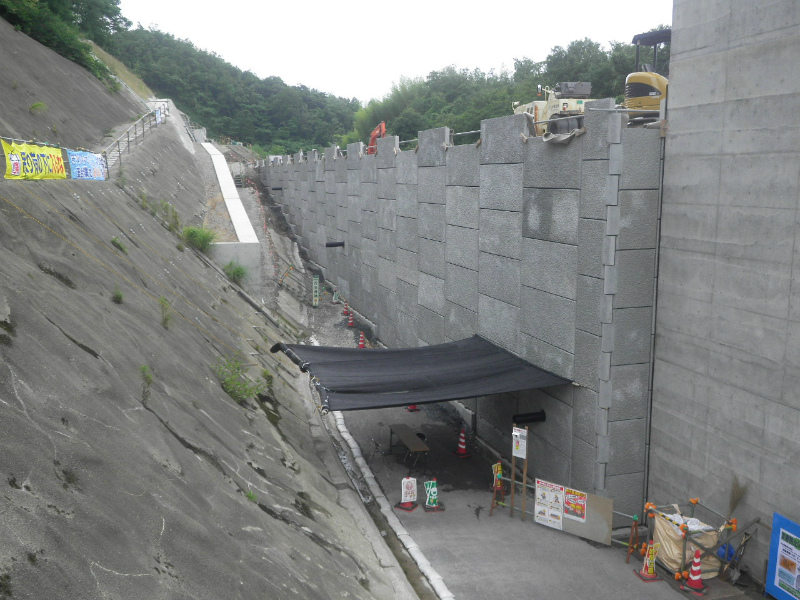

6月の工事進捗は、補強土壁工の1次施工(壁面材設置・盛土)、2次施工(基礎コンクりート施工)を予定通り完了しています。

7月の施工も引継続き補強土壁工(2次施工)を行います。
2次施工の壁面材設置・盛土を7月下旬に完了予定としています。
その後、3次施工(基礎コンクリート施工)を行う予定です。
